Прогрев бетона в зимнее время трансформатором: Прогрев бетона в зимнее время: методы и схемы электропрогрева

Содержание

проводами, кабелем, термостатами, электродами, сварочным аппаратом

С наступлением холодов монолитное строительство сталкивается с проблемой обеспечения достаточной прочности бетона. При понижении температуры до отрицательного значения вода, находящаяся в растворе, замерзает, превращается в кристаллы льда, которые оказывают разрушающее воздействие на структуру бетона и значительно снижают его конечную прочность. Чтобы нивелировать негативное воздействие мороза, осуществляют прогрев бетона в зимнее время, обеспечивающий оптимальный температурный режим для его застывания.

При правильном подходе процедура обеспечивает:

  • равномерный прогрев всей поверхности;
  • застывание бетона без трещин и дефектов;
  • высокую скорость набора марочной прочности;
  • сокращения сроков строительства.

Технология прогрева бетона в зимний период

В зависимости от температуры окружающей среды, особенностей строительной конструкции, экономической целесообразности применяются различные способы создания и поддержания уровня влажности и температурного режима, необходимых для набора бетоном прочности в самые сжатые сроки.

В рамках работ используют кабель для прогрева бетона, термоматы, электроды и другие методы. Профессиональные строители рекомендуют использовать одновременно несколько методов, чтобы добиться максимальной эффективности процедуры.

Технология каждого способа имеет свои особенности. Например, при использовании установки для сварки необходим доступ к подключению к электросети. Также у каждого метода есть свои преимущества и недостатки. Поэтому рассмотрим отдельно каждый из них.

Как прогреть бетон зимой?

При выборе конкретной технологии анализируются метеорологические условия, масштаб работ, энергозатраты  и рассчитывается экономическая эффективность.

Трансформатор (генератор)

Данный способ является самым распространенным и применяется как минимум в 70-ти случаях из 100. Для прогрева предварительно прокладывается провод ПНСВ, после этого проводят заливку бетонного раствора. Провод нагревается с помощью трансформатора, создающего пониженное напряжение.

В данном случае большое значение имеет правильная укладка кабеля, который будет греть смесь.

Основные этапы работы выглядят так:

  • поверхность тщательно очищается, чтобы камни или мусор не повредили изоляционную оболочку кабеля;
  • аккуратно в виде «змейки» укладывается провод, не допускаются перегибы, которые могут повредить токопроводящую жилу;
  • проводить пуск желательно при стабильном напряжении в сети;
  • греющий кабель подводится к источнику питания и подключается по стандартной схеме;
  • скорость разогрева раствора должна составлять 10 градусов за два часа, при основном нагреве температура должны быть не выше 80 градусов, скорость остывания – до 5 градусов в час.

Основные преимущества использования провода ПНСВ (одножильного провода со стальной жилой):

  • Невысокая стоимость, поскольку трансформатор потребляет намного меньше энергии, чем другие электроагрегаты.
  • Возможность получить дополнительную экономии за счет аренды оборудования.
  • Можно использовать в любую погоду.

Сварочный аппарат

В случаях, когда температура воздуха понижается до +5С, электрики рекомендуют использовать для прогрева сварочный агрегат масляного или воздушного типа. Алгоритм работы такой же, как и при использовании трансформатора.

Термоматы

В основном, их применяют в северных регионах, где вопросы создания необходимого температурного режима являются наиболее актуальными. Термоматы – это приспособления, которые функционируют в автономном режиме.

Положительными сторонами их использования является:

  • экономное потребление электроэнергии;
  • равномерный прогрев, исключение зонального перегрева;
  • контроль температуры происходит в автоматическом режиме;
  • бетон набирает 70,0% прочности в течение 12 часов.

Оборудование имеет достаточно высокую стоимость.

Электроды

Трансформатор может понадобиться и при использовании в качестве нагревательного элемента электродов. Этот способ подходит при устройстве вертикальных конструкций — стен, колонн. К трансформатору подключаются металлические стержни, которые устанавливаются в раствор на расстоянии 60 — 100 см друг от друга. С помощью трансформатора можно понижать напряжение, за счет чего происходит нагрев.

В зависимости от особенностей конструкции используются следующие виды электродов:

  • стержневые – для элементов со сложной конфигурацией;
  • пластинчатые – крепятся на внутреннюю часть опалубки;
  • струнные – подходящий вариант для обогрева колонн;
  • полосовые – можно устанавливать с одной или с обеих сторон конструкции.

Преимуществом метода является:

  • быстрая и простая установка обогревательных элементов;
  • невысокая стоимость используемых материалов.

В данном случае электроэнергия расходуется не самым экономным образом.

Кроме перечисленных технологий,  при устройстве массивных конструкций с небольшой поверхностью охлаждения широко применяется доступный и недорогой метод «термоса».

Работы выполняются в таком порядке:

  • бетонный раствор заливается в опалубку;
  • после выравнивания поверхности все открытые участки накрываются теплоизоляционным материалом;
  • для ускорения процесса рекомендуется использовать специальные добавки при приготовлении рабочего раствора.

Также на практике используется индукционный способ, термоактивные щиты, инфракрасные установки. Последний метод также широко применяется. Для его реализации используется инфракрасная установка, которая не требует специального монтажа и подходит для работы с конструкциями, которые имеют разную конфигурацию.

Регулировать температурный режим можно путем перемещения установки на другое место. ИК-установка качественно прогревает раствор при невысоком расходе электроэнергии. Для контроля температуры бетонного раствора используют пирометр — специальный прибор, который может быть погружным или поверхностным.

Электропрогрев бетона в зимнее время: схемы и способы

Самым распространенным методом подогрева бетона, во время заливки в зимнее время, является электропрогрев, который используется в тех случаях, когда обычного утепления объекта не достаточно. Именно о нем мы сегодня и поговорим.

Прогреть бетон в зимнее время можно несколькими методами:

1. Прогрев бетона электродами.
2. Электропрогрев бетона проводом ПНСВ
3. Электропрогрев опалубки
4. Подогрев индукционным методом
5. Инфракрасным излучением

Стоит отметить, что независимо от способа, электропрогрев бетона должен сопровождаться его утеплением или хотя бы созданием термоса вокруг объекта. В противном случае, равномерного прогрева может не получиться, а это не очень хорошо скажется на его конечной прочности.

Прогрев бетона электродами – самый распространенный метод электропрогрева в зимнее время. Это связано, в первую очередь, с простотой и дешевизной, потому что, в отдельных случаях, нет необходимости тратиться на нагревательные провода, дорогие трансформаторы и т.п.

Принцип действия такого способа электропрогрева основывается на физических свойствах электрического тока, который при прохождении через материал выделяет определенное количество теплоты.

В данном случае, проводимым материалом является сам бетон, другими словами, когда ток проходит через водосодержащий бетон, он в это время его нагревает.

Внимание! Если бетонная конструкция содержит в себе арматурный каркас, не рекомендуется подавать на электроды напряжение более 127 В. В случае отсутствия металлического каркаса, можно использовать как 220 В, так и 380 В. Большее напряжение применять не рекомендуют.

Существует несколько видов электродов для прогрева бетона в зимнее время:

Электроды стержневые

. Для их создания используется металлическая арматура d 8 – 12 мм. Такие стержни вставляются в бетон на небольшом расстоянии и подключаются к разным фазам, как на схеме. В случаях сложных конструкций, такие электроды для прогрева бетона будут незаменимы. Стеклопластиковая арматура для таких целей не подойдет, потому что она является диэлектриком.

Электроды в виде пластин. Иногда их называют пластинчатыми электродами. Схема подключения такого подогрева очень проста – пластины располагаются на обоих противоположных внутренних сторонах опалубки и подключаются к разным фазам, а проходящий ток будет нагревать бетон. Вместо широких пластин иногда используют узкие полосы, принцип действия этих полос — такой же.

Электроды струнные. Используются при заливке колонн, балок, столбов и похожих конструкций. Принцип действия все тот же, струны подключаются к разным фазам, тем самым нагревая бетон в зимнее время.

Если прогрев бетона электродами – один из самых дешевых вариантов электропрогрева в зимнее время, то, в свою очередь, прогрев проводом ПНСВ – один из самых эффективных.

Это связано с тем, что в качестве нагревателя используется не сам бетон, а нагревательный провод ПНСВ, который выделяет тепло при прохождении через него тока. С помощью такого провода, намного проще добиться плавного повышения температуры бетона, да и вообще такой провод будет вести предсказуемо, что облегчит необходимое постепенное увеличение температуры в зимнее время.

Стоит сказать о самом проводе ПНСВ (П – провод, Н – нагревательный, С — стальная жила, В — ПВХ изоляция). Бывает различного сечения 1.2, 2, 3. В зависимости от использованного сечения выбирается его количество на 1 метр кубический бетонной смеси.

Технология электропрогрева бетона проводом ПНСВ, также, как и схема подключения, очень проста. Провод без натяжки пропускается вдоль арматурного каркаса, на нем же и крепится. Крепить необходимо так, чтобы при подаче бетона в траншею или опалубку не повредить его.

Так же существуют кабели, которые не предусматривают использование трансформатора. Их использование позволит немного сэкономить. Он очень удобен в использовании, но все же у обычного провода ПНСВ более широкие возможности для применения.

Электропрогрев опалубки в зимнее время

Этот способ электропрогрева подразумевает изготовление опалубки с заранее заложенными нагревательными элементами в ней, которые при нагреве будут отдавать так нужное бетону тепло. Напоминает прогрев бетона пластинчатыми электродами, только обогрев осуществляется не на внутренней стороне опалубки, а внутри нее, либо снаружи.

Электропрогрев опалубки в зимнее время не так часто используется, учитывая сложность конструкции, тем более, что при заливки фундамента, например, опалубка соприкасается не со всей бетонной конструкцией. Таким образом, нагреваться будет лишь часть бетона.

Индукционный и инфракрасный способы подогрева бетона

Индукционный способ подогрева бетона используется крайне редко, да и то, в основном, в балках, ригелях, прогонах, из-за сложности его устройства.

Основывается он на том, что обмотанный изолированный провод вокруг стального стержня арматуры, будет создавать индукцию и нагревать саму арматуру.

Электропрогрев бетона в зимний период с помощью инфракрасных лучей основывается на способности таких лучей нагревать поверхность непрозрачных объектов, с последующей передачей тепла по всему объему. При использовании такого способа необходимо предусмотреть окутывание бетонной конструкции прозрачной пленкой, которая будет пропускать лучи сквозь себя, не давая теплу так быстро уходить.

Достоинством такого способа является то, что не обязательно использование специальных трансформаторов. Недостаток – в том, что инфракрасное излучение не способно осуществить равномерный обогрев больших конструкций. Этот способ годится только для тонких конструкций.

Не забывайте о том, что независимо от способа электропрогрева бетона в зимнее время, необходимо постоянно следить за его температурой, потому что слишком высокая (более 500С) – так же опасна для него, как и слишком низкая. Скорость нагрева бетона, так же как скорость остывания, не должна превышать 100С в час.

Прогрев бетона в зимнее время. Технологии процессов

Строительство в современных условиях не останавливается даже в холодный сезон: в зимнее время этот процесс усложняется из-за погодных условий и начинает требовать применения определённых технологий. Например, для качественного схватывания бетона его необходимо прогреть, но как это сделать зимой?

Существует много методов прогрева бетона в зимнее время. Это достаточно сложные и недешёвые способы, однако, если игнорировать их бетон не наберёт прочность и не будет отвечать проектным требованиям. Для прогрева бетона чаще всего используют провода ПНСВ. Чтобы запустить процесс, потребуется трансформатор или сварочный аппарат. Второй вариант более слабый и не даст быстрого и качественного эффекта, как первый.

Термоматы для прогрева бетона

Термомат для подогрева бетона не является каким-то новым изобретением: он активно применяется уже более десяти лет на всех стройках страны. Особенно популярен метод в северных регионах, где необходимость прогревать конструкции стоит острее. Способ хорошо себя зарекомендовал, однако за годы существования был усовершенствован.

Термоэлектроматы – это устройства, способные работать автономно. Время прогрева задано автоматически, и человеку не нужно следить за включением и выключением оборудования. Устройства расходуют значительно меньше электроэнергии, чем это происходит при нагреве конструкции при помощи проводов. Способ позволяет прогреть материал качественно. Подогрев происходит равномерно, не происходит локальный перегрев: это значит, что бетон застынет без микротрещин и будет иметь высокую прочность.

Преимущества данного способа:

  • Просто использовать;
  • Оборудование не требует сложного ухода;
  • Не требуется контролировать температуру нагрева, контроль осуществляется автоматически;
  • Высококачественный прогрев;
  • За 12 часов смесь достигает 70% марочной прочности.

Недостатки:

  • Термоматы дорого стоят, и не каждый застройщик может их приобрести;
  • Большинство представленного на рынке товара – подделка, которая не подходит для прогрева бетона, так как состоит из корейской греющей плёнки, рассчитанной на использование в качестве тёплого пола. Мощность таких устройств слишком мала, чтобы прогреть бетонную смесь.

Отличить подделку вполне возможно: необходимо обратить внимание на то, как нанесена плёнка. У устройств для тёплого пола она нанесена полосами, в устройствах для прогревания бетона слой плёнки нанесён равномерно.

Прогрев бетона в зимнее время проводом ПНСВ

Это достаточно простой способ прогрева. Он применяется в 70% случаев, так как является очень доступным. Для того чтобы сделать его возможным, необходимо позаботиться о монтаже проводов заранее, поэтому прокладывают сначала провод ПНСВ, а затем заливают бетонную смесь. Нагревание кабеля происходит при помощи трансформатора, который создаёт пониженное напряжение.

Преимущества:

  • Низкая стоимость процедуры. Трансформатор тратит значительно меньше энергии, чем другое оборудование, поэтому очень актуален, если бюджет ограничен. Покупать его тоже необязательно: вполне возможна аренда необходимого оборудования на время.
  • Для прогрева бетонной смеси подходит понижающий трансформатор 80 kW. При помощи такого оборудования без проблем прогревается 90 м3 бетона.
  • Возможна прокладка провода в любую погоду.

Способ не лишён недостатков:

  • Необходимо заранее позаботиться о процедуре прогрева, проложить провод, заложить подогревочные петли (провод укладывается по особой технологии: недостаточно просто забетонировать его, необходимо, чтобы конструкция охватила весь бетон, для чего её укладывают петлями, которые закрепляют специальным образом, похожим на закладку тёплых полов).
  • Способ требует физических усилий от рабочих.

Прогрев бетона в зимнее время электродами

Необязательно для подогрева использовать провод ПНСВ: для этой цели подойдёт арматура, перевязанная проволокой катанкой 8-10 мм. Такой способ не подходит, если необходимо залить плитный фундамент или бетонную плиту. Обычно он используется при заливке колонн, диафрагм, стен: данный метод подогрева достаточно удобен и не требует лишних затрат.

Для работы также потребуется трансформатор. К нему подключаются стержни из металла, которые соединяются с бетонной конструкцией. Понижающий трансформатор будет подавать пониженное напряжение, которое разогреет металлические части конструкции.

Температура окружающей среды – важный фактор, который необходимо учитывать, определяя интервал между электродами. Стандартный интервал – это 0,6-1 метр. Прогрев бетона осуществляется за счёт влаги, содержащейся в его массе. Трансформатор подаёт на конструкцию три фазы. Участки, находящиеся между установленными электродами, прогреваются. Если необходимо прогреть колонну, то достаточно будет установить один электрод, так как прогрев бетона в зимнее время произойдёт за счёт соприкосновения конструкции с фазой трансформатора и землёй.

Преимущества данного способа:

  • Быстрый, несложный монтаж подогрева;
  • Недорогие материалы, используемые для монтажа.

К недостаткам можно отнести следующее:

  • Большое потребление энергии электродами. Один электрод требует примерно 45-50 ампер
  • Понижающий трансформатор мощностью 80 kW нельзя подключить к большому количеству электродов. Его мощности может не хватить. Для решения проблемы рекомендуется использовать несколько трансформаторов.
  • Арматуру и проволоку нельзя вытащить из конструкции после прогрева, она останется там навсегда.

Опалубка для прогрева бетона

Для этого метода используется опалубка, в щиты которой вставляют нагревательный элемент. Удобство конструкции заключается в том, что при необходимости можно легко заменить её неисправные элементы. Если дом монолитный, то при помощи такой опалубки можно прогреть его полностью. Если прогревать этажи поэтапно, то опалубку можно переставлять, переходя к нужному участку работы. Использовать такой способ можно даже при температуре окружающей среды -25 градусов.

Преимущества такой методики:

  • Высокая производительность при относительно небольших затратах энергии;
  • Требует немного времени на приготовления, монтаж;
  • Можно использовать в сильные морозы;
  • Можно использовать несколько раз.

Недостатки:

  • Высокая стоимость.
  • Неудобно, если строение нестандартное.

Индукционный прогрев бетона в зимнее время

Этот способ подогрева применяется достаточно редко и составляет менее десяти процентов. Прогрев материала осуществляется за счёт магнитной индукции, преобразовываемой в тепловую. Этот процесс возможен за счёт использования витков изолированного провода и вмонтированных в конструкцию металлических деталей.

Основная сложность процесса состоит в том, что необходимо точно рассчитать витки провода, учитывая количество металла в конструкции. Зачастую сделать это практически невозможно, именно поэтому способ магнитной индукции непопулярен.

Инфракрасный прогрев бетона

Направляемые инфракрасные установки могут значительно облегчить прогрев бетона в зимнее время. Установку не нужно никуда монтировать: прогрев может происходить непосредственно через опалубку конструкции. Инфракрасная установка позволяет качественно прогревать открытые поверхности бетона. Она подходит для работы с любой конструкцией вне зависимости от её формы. Регулировка тепла довольно проста: она осуществляется путём отдаления или приближения греющего элемента к конструкции.

Преимущества:

  • Метод эффективно расходует электроэнергию и качественно прогревает бетон.

Недостатки:

  • Высокая цена оборудования. Если объем производства большой, то инфракрасных установок требуется много, что невыгодно застройщику.
  • Метод вытравливает из бетона влагу, что может ослабить его прочность. Во избежание этой проблемы рекомендуется накрывать конструкцию плёнкой.

Тепляк для прогрева бетона

Это довольно старый способ прогрева: над бетонной конструкцией строят каркас, накрывают его брезентом. Внутрь шара ставится тепловая установка.

Преимущества метода:

  • Прогрев осуществляется относительно быстро;
  • Небольшие затраты энергии, можно использовать газ или другое топливо.

Недостатки:

  • Трудозатратный способ, особенно на больших площадях.

Чаще всего на строительных площадках применяют понижающий трансформатор. Это наиболее доступный и эффективный способ быстро прогреть бетон в зимнее время по приемлемой цене.

Как греть бетон трансформатором — взятым в аренду

Когда требуется выполнить прогрев бетонной конструкции, аренда трансформатора с кабелями или другого оборудования – это самая легкая часть дела.

Гораздо труднее найти грамотного специалиста, знающего, как прогреть бетон в зимние холода правильно.

При какой температуре греют бетон

Зачем вообще нужно прогревать свежезалитую бетонную конструкцию?

Необходимость в этой мере возникает, когда температура окружающего воздуха опускается ниже нулевой отметки.

В таких условиях вода, содержащаяся в растворе, замерзает.

Кристаллы льда разрушают структуру цементного камня – бетон не схватывается и крошится как песок.

Даже когда температура воздуха выше ноля, но прохладно, прогрев бетонных изделий может быть целесообразен.

При комфортном температурном режиме бетон созревает быстрее, сокращая сроки выполнения работ.

Например, при температуре ниже +20° C бетон схватывается не менее четырех недель.

В жаркую погоду, когда термометр показывает +35° C, цементный камень созревает за одну неделю.

Если же нагреть свежее бетонное изделие до +50° C, то оно наберет марочную прочность за сутки.

Ответ на вопрос: «при какой температуре нужно греть бетон?» становится очевидным.

Можно греть свежезалитую смесь при любой температуре ниже +40° C, чтобы ускорить созревание искусственного монолита.

Если же столбик термометра опустился ниже отметки 0° C, то греть бетон нужно обязательно.

Как греть бетон зимой

С вопросом, при какой температуре прогревают бетон, разобрались.

Теперь надо выяснить, каким способом это делать.

Как выгоднее и эффективнее?

Профессиональные строители знают, что самый выгодный и действенный вариант – использовать специальный трансформатор и систему шин, кабелей, проводов или электродов.

В самой технологии, как прогреть бетон зимой, нет ничего сверхсложного.

В готовую опалубку заранее укладываются кабели (греющие петли) или электроды с большим сопротивлением.

После заливки раствора на проводники подается напряжение, которое преобразуется в тепло.

Многие клиенты спрашивают у нас схему прогрева бетона проводом ПНСВ для стяжек и плит, или схему прогрева электродами для колонн.

Стандартных схем только две: «звезда» или «треугольник» и это способ подключения трансформатора.

Схему расположения греющих петель или электродов, шин и холодных концов рассчитывает на объекте инженер-энергетик.

Этот же специалист должен решать, сколько прогревать бетон, какой температурный режим выдерживать и т. п.

В этой таблице сведена информация, как прогревают бетон в зимнее время трансформатором с применением провода ПНСВ-1 или электродов.

Объем бетона м3 Мощность траснформатора КВТ Время прогрева сут. Температура бетона град Провод ПНСВ Электроды
До 15 20 3 12 ДА ДА
До 30 40 3 15 ДА ДА
До 40 63 3 15 ДА ДА
До 60 80 3 15 ДА ДА
До 80 100 3 15 ДА ДА

Следует учитывать, что это базовые значения, не учитывающие сорт бетона, температуру воздуха, осадки и другие переменные.

Принимая решение, как греть бетон, специалист должен учитывать все факторы в комплексе.

От квалификации электрика зависит, насколько успешным будет итог прогрева.

Желание выполнить эту работу самостоятельно может обернуться потерями.

Прогрев бетона зимой: способы разогрева, температура

Отрицательная температура воздуха – не повод для простоя. Прогрев бетонной смеси поможет получить материал марочной прочности. Строительные работы ведутся круглогодично. Одной из главных проблем зимнего строительства является бетонирование.

СодержаниеСвернуть

Из-за воздействия низкой температуры может прерваться процесс гидратации в бетонной смеси, что приведёт к нарушению прочности готового материала. Поэтому прогрев бетона зимой – необходимый и важный момент.

Особенности зимнего бетонирования

Можно ли заливать бетон зимой без прогрева? Специалисты утверждают, что можно, но рискованно. Для набора прочности бетона решающее значение имеет температурный режим. Если свежеуложенная бетонная масса замёрзнет, вода, не вступившая в реакцию с цементом, превратится в лёд. Это приведёт к увеличению внутреннего давления. Неокрепшая бетонная структура станет разрушаться.

В дальнейшем лёд может растаять, и процесс гидратации возобновится, но нужную прочность материал уже не наберёт.

Для ускорения взаимодействия компонентов бетонной смеси в зимнее время необходимо создать и поддерживать оптимальные температурные условия. Для этого надо знать, как прогреть бетон зимой.

Предлагается много методик решения подобной задачи. Их применение осуществляется в соответствии с утверждёнными правилами: СНиП 3.06.04-91, СНиП 3.03.01-87.

Технология прогрева бетона зимой

Утеплённая опалубка. Термоактивные щиты вставляются непосредственно в конструкцию, что удобно для прогревания монолитных строений, позволяет поэтапно прогревать каждый этаж.

Преимущества:

  • небольшие затраты электроэнергии;
  • несложный монтаж;
  • возможность многократного использования.

Недостатки:

  • высокая стоимость.

Тепляк – старый проверенный способ. Каркас, возведённый над строительным объектом, накрывают плотной тканью. Внутрь помещают тепловую установку.

Плюсы:

  • быстрый прогрев;
  • использование как электричества, так и других видов топлива.

Минусы:

  • невозможность применения на больших площадях.

Индукционный метод. Данная технология применяется в армированных конструкциях, где металлические элементы являются сердечниками. Вокруг объекта с залитой бетонной массой размещают петлями кабель. Ему отводится роль индуктора. Сечение провода, количество витков определяются методом расчёта.

По кабелю пускают переменный ток. Появившееся в объекте электромагнитное поле нагревает расположенные внутри элементы армирования. Те, в свою очередь, прогревают бетон. Имеет существенный изъян: трудность в точных расчётах витков провода. Из-за этого применяется редко.

Инфракрасный прогрев возможен благодаря энергии, полученной от работающего в инфракрасном излучении прибора. Установку располагают перед опалубкой. Регулировка тепла осуществляется путём приближения или отдаления греющего элемента к сооружению.

Энергия за счёт лучей доходит до самых глубоких слоёв бетонной массы. Прогрев идёт постепенно, одновременно в верхних и нижних слоях.

Положительные моменты:

  • нет нужды в монтаже;
  • легко работать с любой формой объекта.

Отрицательные моменты:

  • из бетона вытравливается влага, что может плохо отразиться на его прочности;
  • высокая цена оборудования.

Термоэлектроматы – устройства, работающие в автономном режиме. Укладываются сверху бетонной массы, способствуют поддержанию заданного температурного режима по всей поверхности.

Преимущества:

  • качественный равномерный прогрев;
  • невозможность локального перегрева;
  • автоматический контроль температуры.

Недостатки:

  • дорогостоящее оборудование;
  • трудно найти качественный товар.

Отлично зарекомендовали себя методы прогрева бетона зимой с помощью понижающих трансформаторов. Существуют 2 способа: с применением провода ПНСВ и электродов.

Прогрев бетона зимой проводом ПНСВ находит наиболее частое употребление. Кабель бывает двух диаметров – 1,2 и 1,4 мм; внутри него проходят 1 или 2 стальные жилы.

Схема прогрева бетона зимой с помощью кабеля ПНСВ

  1. Провод наматывается на армопояс витками, количество которых определяется расчётным путём. Для равномерного прогревания витки надо располагать на одинаковом расстоянии друг от друга.
  2. Крепление к арматуре осуществляется специальными зажимами или обычной проволокой.
  3. Производится монтаж опалубки.
  4. Заливается бетон.
  5. Свободные концы кабеля подключаются к понижающему трансформатору.
  6. Тепло от нагретых проводов передаётся бетонной смеси, что способствует ускорению процесса гидратации.

Важно! Кабель ПНСВ нельзя использовать на воздухе. На выводы устанавливаются «холодные концы» из другого, более толстого провода.

Плюсы:

  • бюджетный способ использования электроэнергии;
  • лёгкая регуляция интенсивности подачи тепла;
  • недорогое оборудование.

Минусы:

  • необходимость точных электротехнических расчётов;
  • не всегда в месте строительства имеются необходимые мощности для работы с большими объёмами бетона.

Прогрев бетона зимой электродами

Прогрев бетона зимой электродами востребован в основном при заливке некрупных сооружений. Стальные стержни – электроды – могут располагаться внутри или снаружи объекта. Расстояние между ними зависит от температуры окружающей среды. При сильных морозах – не менее 30 см, при положительных значениях – 60-70 см.

После заливки бетона ток идёт от трансформатора к электродам и нагревает их.

Преимущество:

  • скорый монтаж.

Недостаток:

  • неэкономное потребление электроэнергии.

Прогрев проводом без трансформатора

Кабели КДБС, ВЕТ работают от обычной электросети с напряжением 220 вольт. Греющая система собирается быстро, с применением минимального набора инструментов. Кабели не боятся вибрации, поэтому возможно уплотнение бетонной массы.

Минус:

  •  большой расход электроэнергии.

Температура прогрева бетона зимой

На каждый объект разрабатывается технологическая карта на прогрев выбранным методом. В документе указываются все технико-экономические показатели, в том числе и температура прогрева.

Чтобы правильно определить температурный режим, следует учесть множество факторов. Поэтому в каждом конкретном случае значения рабочей температуры будут индивидуальны.

Вместе с тем, согласно СНиП, они не должны превышать 80⁰С. По окончании тепловой обработки скорость остывания должна быть не более 5⁰С в час.

В процессе работы необходим тщательный температурный контроль. Температуру проверяют каждые полчаса в период нагревания, 1 раз в 12 часов на этапе остывания.

Время прогрева бетона зимой

Этот показатель зависит от многих обстоятельств, но важнейшим является выбранная технология прогрева. Так, термоматы за 11 часов применения дадут такую же прочность, какую бетон приобрёл бы в естественных условиях за 28 дней.

При прогреве бетона проводом ПНСВ нужная прочность набирается в течение 7-10 дней.

Заключение

Зима – не самое подходящее время для заливки бетона. Но и остановка строительства тоже не выход. Стоит выбрать один из методов прогрева бетона зимой, и холодное время года станет вполне приемлемым для строительных работ.

Прогрев бетона трансформатором — технология, расчет длины провода и мощности

Прогрев бетона трансформатором хорошо зарекомендовал себя при бетонировании в зимнее время. Этот способ относится к категории электропрогрева, из чего становится понятно, что тепло вырабатывается при помощи электрического тока.

Совместно с трансформаторами можно использовать либо провода, либо электроды. В первом случае провода погружаются в опалубку и крепятся к арматуре, затем в нее заливается раствор. Во втором случае в уже замоноличенную конструкцию вставляются или размещаются на поверхности электроды. Затем в обоих случаях провода или электроды подключают к сети 200/380 В через трансформатор и производят обогрев.

Зачем нужен трансформатор при прогреве?

Казалось бы, почему нельзя напрямую подключить греющие элементы к сети? Причина проста – слишком высокое напряжение. С одной стороны оно опасно для жизни, с другой потребует слишком большую нагрузку (в виде очень длинных проводов, например). Да и риск возникновения локального перегрева слишком высок. Поэтому для осуществления правильного с технологической точки зрения процесса прогрева необходимо понизить это напряжение. Именно для этого и применяются специальные трансформаторы. Они даже так и называются «понижающие трансформаторы».

В принципе для прогрева бетона можно использовать широкий круг трансформаторов, но также есть и специализированные модели (станции прогрева), с которыми можно ознакомиться на нашем сайте в разделе «Оборудование». Они различаются выходной мощностью. Чем она больше – тем больший объем бетона можно нагреть.

Расчет мощности трансформатора и длины провода

Для расчета необходимой мощности обычно принимают следующие значения: для прогрева одного кубометра бетона требуется примерно 1,3 кВт мощности. Если температура воздуха слишком низкая, то значение увеличивается, если высокая – уменьшается. Длина ПНСВ провода на 1 м3 раствора составляет примерно 30-50 м. Хотя в каждом случае необходимо проводить индивидуальные расчеты, руководствуясь тем фактом, чтобы в каждом отрезке провода сила тока была в районе 15 А для схему «звезда» и 18 А для «тройки» (для ПНСВ–1. 2).

Как правило, для бетонирования в холодных условиях используют трехфазные трансформаторы. Соответственно и нагружать эти фазы надо равномерно. При этом очень важно соблюдать одинаковую и верно рассчитанную длину петель провода во избежание перекоса фаз и выгорания кабеля.

Процесс прогрева трансформатором

Когда все расчеты, укладка и подключения завершены, можно приступать непосредственно к прогреву, включив питание. Некоторые трансформаторы имеют несколько ступеней напряжения, переключая которые можно менять температуру нагрева провода. Начинать необходимо с минимального напряжения. При существенном падении тока в петлях можно повышать ступени. При достижении оптимальной температуры продолжать ее поддержание до набора бетоном заданной прочности.

При использовании в качестве греющего элемента электродов, которыми служит обыкновенная арматура, их подключают в шахматном порядке к трем фазам для равномерной нагрузки. В этом случае фазы не замыкаются, а проводником тока служит сам раствор.

Зимний прогрев бетона с помощью трансформаторов

Сейчас строительство ведется ускоренными темпами и зимой, с наступлением холодов, возникает проблема с застыванием бетона. Под воздействием отрицательной температуры влага, содержащаяся в растворе, переходит в твердое состояние, качество бетона значительно снижается, он теряет прочность и начинает быстро разрушаться. Решить такую проблему поможет прогрев бетона в зимнее время с помощью специальной технологии.

По сравнению с другими способами – сооружением укрытия и применением тепловой пушки, использованием термоматов, опалубки с подогревом, этот метод зарекомендовал себя как самый доступный и эффективный.

А чем грозит замерзание и зачем нужно прогревать бетонный раствор? Чтобы конструкция приобрела технологическую прочность, необходимо, чтобы температура окружающей среды составляла не ниже +20 градусов при влажности воздуха в пределах 95 %. При таких условиях полное застывание бетона происходит за двадцать восемь дней. При более низкой температуре процесс затвердевания становится более длительным.

В определенной мере решить такую задачу можно с помощью специальных добавок. Но, при понижении температуры до -5 градусов эффективным способом будет прогрев от электросети с использованием трансформатора.

Зачем нужен трансформатор при прогреве бетона?

У некоторых может возникнуть вопрос: а можно ли напрямую подключить нагревательные элементы к электросети? Сразу стоит отметить, что такой вариант является очень опасным, а на определенном участке может возникнуть сильный перегрев. Поэтому для правильной с технологической точки зрения процедуры прогрева необходимо снизить напряжение. Для этого и нужен трансформатор.

Агрегат, который используется для прогрева смеси в процессе бетонирования, работает от электрического тока. После подготовки смесь прогревается посредством электротока, который преобразуется в энергию тепла, при этом бетон выполняет функцию проводника.

Если использовать трансформатор, строительную смесь можно прогреть до определенной температуры за единицу времени. При этом важно подобрать агрегат с определенной мощностью. Наличие нескольких режимов позволяет регулировать производительность и подобрать оптимальный вариант для конкретных условий.

Чтобы рассчитать необходимую мощность, необходимо учитывать, что для прогрева 1 куб. метра рабочей смеси необходимо 1,3 кВт. При очень низкой температуре воздуха мощность должна повышаться, при высокой – снижаться. Длина провода в расчете на 1 куб. метр должна составлять от 30 до 50 метров.

Преимущества электропрогрева бетона

Прогрев состава с помощью электротока является частью технологии ускоренного возведения монолитных конструкций.

Бетонирование в зимний период основывается на использовании трансформатора, что имеет следующие преимущества:

  • позволяет ускорить процесс строительства практически в десять раз;
  • повышает эффективность использования рабочей силы и материальных ресурсов;
  • минимизирует общие затраты за счет использования более дешевых смесей, не содержащих присадок;
  • исключает промерзание раствора и обеспечивает высокое качество строительной конструкции.

Это – самый простой, эффективный и экономически выгодный способ поддержания необходимого температурного режима строительной смеси.

Технология электропрогрева бетона трансформатором

На практике применяется несколько способов проведения такой процедуры с помощью трансформатора.

Один из них выполняется следующим образом:

  • специальные провода укладываются в опалубку до заливки в нее строительного раствора; при этом они должны располагаться так, чтобы не соприкасаться с элементами опалубки, арматурой и друг с другом;
  • строительный раствор должен полностью покрывать нагревательные элементы, в противном случае они могут перегореть;
  • к выходам проводов подключается трансформатор понижающего действия;
  • чтобы можно было отслеживать процесс нагрева, делают небольшие отверстия.

Также для указанной цели используют электроды, которые могут быть разного вида – поверхностные или внутренние. Например, стержневые электроды устанавливают перпендикулярно сооружению, а их концы следует вывести наружу, чтобы возможно было подключить электроток. После монтажа электродов прилегающий к ним участок необходимо утрамбовать с помощью вибратора.

Необходимо соблюдать дистанцию – электроды должны быть установлены на одинаковом друг от друга расстоянии. После подключения раствор приобретает проводящие свойства, электроэнергия трансформируется в тепловую, что обеспечивает оптимальный температурный режим для застывания смеси и обеспечивает высокое качество, прочность и долговечность бетонной конструкции.

Электрический нагрев бетона сварочным трансформатором. Как нагревают бетон сварочным аппаратом

Климатические условия на большой территории Российской Федерации диктуют свои условия для всех видов строительно-монтажных работ, выполняемых в холодное время года.

В связи с этим заливка бетонных конструкций в условиях отрицательных температур окружающей среды возможна только при наличии на строительной площадке технической возможности обогрева монолитной конструкции, в том числе с помощью электроэнергии.

В промышленных масштабах бетон нагревают с помощью специальных трансформаторов и нагревательных кабелей. В домашних условиях при небольших объемах бетонных работ допускается нагрев бетона сварочным аппаратом мощностью от 150 до 200 Ампер.

Что нужно для разогрева бетона сварочным аппаратом?

  • Бытовой сварочный аппарат мощностью 150-200 А. Важно! Не сварочный инверторный, а сварочный (трансформаторный) аппарат;
  • Нагревательный провод ПНСВ диаметром 1.5 мм;
  • Проволока алюминиевая одинарная АВВГ 1х2,5 мм;
  • Лента хлопковая;
  • Плоскогубцы для бесконтактного определения тока.

Подготовительные работы

Провод ПНСВ нарезается отрезками (нагревательными петлями) по 17-18 м. Полученные отрезки равномерно привязывают к арматурному каркасу для заливки бетонной конструкции. При этом следите за тем, чтобы петли располагались выше середины заливаемой плиты, при заливке колонны слой бетона над нагревательными контурами должен быть не менее 4 см.

Подвязка выполняется изолированной алюминиевой проволокой. Идеально, если петли имеют змеевидную форму. Расстояния между петлями берутся в зависимости от температуры воздуха — от 10 до 40 см. Здесь действует правило: «чем ниже температура, тем короче расстояние».

Количество нагревательных контуров зависит от мощности конкретного сварочного аппарата. Так как один шлейф потребляет 17-25А, то в нашем случае (мощность 250А) можно использовать не более 7-8 нагревательных шлейфов длиной 17-18 м.

Важно! При укладке петель размечаются окончания — один конец размечают изолентой, второй оставляют свободным.

Петли уложены и завязаны. Теперь необходимо нарастить на них алюминиевые провода, которые будут подключены к сварочному аппарату. Длина алюминиевой проволоки определяется расположением сварочного аппарата, но не более 8 метров.

Я изолирую изгибы нагревательного контура и растягивающегося провода изолентой и размещаю его таким образом, чтобы он оставался в толщине заливаемой конструкции. В противном случае скрутка перегреется и подгорит.Маркировка изолентой переносится на концы алюминиевых проводов.

Подключение к сварочному аппарату и нагревательные элементы

После заливки бетона все алюминиевые концы (выдвинутые) петель присоединяются к сварочному аппарату. В этом случае концы, помеченные изолентой и без нее, подключаются к разным полюсам сварочного трансформатора. Включите сварочный аппарат на минимальную нагрузку регулятора мощности.

Каждую из шлейфов проверяют плоскогубцами — ток потребления должен быть не более 12-14 Ампер.Через 1 час вы можете добавить половину мощности устройства, а через 2 часа вы можете включить устройство на полную мощность.

Снова проверяем силу тока на каждом шлейфе. Сила тока должна быть не более 25 А. Как показывает практика, мощности контура 20 А достаточно для качественного нагрева бетона при температуре окружающей среды до минус 10 ° С.

Особенности нагрева бетона сварочным трансформатором

  • Время прогрева зависит от мощности конструкции и температуры окружающей среды. При температуре воздуха до минус 10 ° С для гидратации бетона достаточно двух суток;
  • Поверхность бетонной конструкции необходимо утеплить с помощью поилок или циновок;
  • Не перегревайте бетон слишком сильно — конструкция под слоем утеплителя должна быть немного теплой и ничего лишнего.

Бетонирование — один из основных строительных процессов. Замерзание незатвердевшей бетонной смеси приводит к значительной потере прочности готовой конструкции, поскольку кристаллы льда вызывают расширение и разрушение конструкции.Нагрев бетона электродами дает возможность проводить строительные работы зимой без ухудшения качества готовой конструкции.

Электродный метод не требует использования сложного оборудования. Принцип действия основан на свойствах электрического тока — при прохождении через влажную среду выделяется тепло, которое способствует нагреву бетонной смеси и ее равномерному застыванию.

Режимы нагрева бетона электродами

Режим выбирается в зависимости от массивности и геометрии конструкции, марки бетонной смеси, погодных условий и режима возводимой конструкции. Электродный нагрев бетона осуществляется по одной из следующих схем:

  • два этапа: разогрев бетонной смеси и последующая изотермическая выдержка;
  • двухступенчатый: отопление и охлаждение с полной теплоизоляцией или устройство обогревающей опалубки;
  • три ступени: нагрев, изотермическая выдержка, охлаждение.

При нагреве бетона электродами критически важно соблюдать температурные параметры.Процесс начинается от +5 градусов, затем температура повышается со скоростью 8-15 градусов в час. Максимальные допуски зависят от марки бетона и составляют + 55 … +75 градусов. Для контроля проводятся периодические измерения температуры.

Время изотермической выдержки определяется на основании лабораторных исследований кубической прочности на сжатие. Зависит от типа цемента, температуры нагрева и необходимой прочности готового бетона.

Допустимая скорость охлаждения 5-10 градусов / час.Точный параметр зависит от объема конструкции. Повторная изоляция после зачистки требуется, если разница температур окружающего воздуха и бетонных поверхностей превышает 20 градусов.

Разновидности электролитов для нагрева бетона

В зависимости от типа и геометрии конструкции для нагрева бетона используются разные электроды. Для каждого из них разработана своя схема подключения:

  • Струны.
  • Стержень.
  • Ламеллярный.
  • В полоску.

Струны. Изготавливаются из арматуры длиной 2–3 м и диаметром 10–15 мм. Используется для колонн и других подобных вертикальных конструкций. Подключите к разным фазам. В качестве одного из электродов можно использовать усиливающий элемент.

Стержень. Это куски арматуры толщиной 6–12 мм. Они располагаются в растворе рядами с рассчитанным шагом. Первый и последний электроды в ряду подключаются к одной фазе, остальные — ко 2-й и 3-й.Их используют для сюжета любой сложной геометрии.

Пластинчатый. Они подвешиваются на противоположных краях опалубки, не погружаясь в раствор, и подключаются к разным фазам. Электроды создают электрическое поле, которое нагревает бетон.

В полоску. Изготавливаются в виде металлических полос шириной 20-50 мм. Их кладут на поверхность раствора с одной стороны конструкции и подключают к разным фазам.Используется для плит перекрытия и других элементов в горизонтальной плоскости.

Способы установки электродов в конструкцию

Электродный нагрев бетона применяется при возведении стен, колонн, диафрагм и других вертикальных элементов. Этот метод не подходит для изготовления плит.

Электроды вводятся в залитый раствор с расчетным шагом (60–100 см) в зависимости от геометрии конструкции и погодных условий. Локальный перегрев отрицательно сказывается на качестве бетона, поэтому размещение электродов должно быть равномерным.Проект планировки составлен с учетом основных норм:

  • минимальное расстояние между электродами 200-400 мм;
  • расстояние от электродов до стержней рамы 50-150 мм;
  • расстояние от электрода до технологического шва конструкции — не менее 100 мм;
  • расстояние от внешнего ряда до опалубки — не менее 30 мм.

Если эти требования не могут быть выполнены из-за размеров или конструктивных особенностей нагреваемых поверхностей, электроды во взрывоопасных зонах должны быть изолированы эбонитовой трубкой.

После заливки бетона нужно укрыть отапливаемое место рубероидом, пленкой или другим теплоизоляционным материалом — обогревание не имеет смысла без дополнительного утепления.

Через понижающий трансформатор, подключенный по схеме, на электроды подается переменный ток однофазный или трехфазный … Использовать постоянный ток нельзя, так как он запускает процесс электролиза. В электрическую цепь обязательно должны быть включены управляющие устройства — по мере затвердевания требуется регулировка параметров подаваемого тока.

Правила безопасности при нагреве электродов

Применение технологии обогрева бетона электродами на строительной площадке требует повышенного внимания к соблюдению правил безопасности:

  • Нагрев заполнения с армирующей структурой осуществляется при пониженном напряжении (60–127 В).
  • Использование напряжений до 220 В возможно для обогрева придомовой территории, не содержащей токопроводящих элементов (металлический каркас, арматура) и не связанной с соседними конструкциями.
  • Прогрев напряжением до 380 В допускается в исключительных случаях для неармированных секций.
  • Электроды необходимо устанавливать в местах, строго определенных проектом. Категорически запрещается допускать их соприкосновение с армирующими элементами — это приведет к короткому замыканию и выходу оборудования из строя.

Электродный нагрев бетонной смеси должен производиться в строгом соответствии с технологией. Нарушение временного или температурного режима расположения электродов может привести к локальному перегреву и недостаточному приросту прочности, что впоследствии приведет к появлению трещин в конструкции и возможному разрушению.При правильном выполнении работы раствор затвердевает с равномерной усадкой, что обеспечивает однородную структуру полученного материала и прочность изделия при эксплуатации.

  • 1 Зачем нагревать раствор
  • 2 Основные способы нагрева
  • 3 Расчет нагрева
  • 4 Нагрев раствора проволокой
    • 4.1 Технология нагрева раствора проволокой
  • 5 Нагрев кабелем
    • 5.1 Технология обогрева раствора кабелем
  • 6 Нагрев раствора сварочным аппаратом
  • 7 Нагрев бетона зимой
    • 7.1 Антифриз
    • 7.2 Метод термоса
  • 8 Заключение

Бетон — популярный, недорогой и широко используемый материал, без которого становятся невозможными такие процессы, как строительство, а также ремонт зданий и сооружений. Чтобы такой раствор позволял создавать качественные, прочные, а главное долговечные конструкции, важно знать не только рецепт и технологию его приготовления, но и иметь информацию о том, как нагреть бетон и при какой температуре нагрев бетона обязателен и необходим.

Нагревание бетона для строительных работ в зимний период

Зачем подогревать раствор

Нагревательные термоматы

Отрицательная температура отрицательно влияет на процесс гидратации или твердения бетонной смеси. Этот вид раствора состоит из цемента, песка, воды и гравия.

В этой смеси именно вода является катализатором процесса затвердевания раствора. Но при отрицательных температурах влага замерзает, что ставит под угрозу не только процесс застывания раствора, но и дальнейшие строительные работы.

Основная задача работ по разработке схемы подключения — как прогреть бетон при производстве бетонирования в зимний период для обеспечения оптимального температурного режима процесса застывания.

Примечание! Если влага в растворе еще успевает кристаллизоваться, раствор уже ничего не спасет. Не стоит ждать оттепели, ошибочно полагая, что раствор приобретет требуемые характеристики, когда в нем тает вода.

  • Оптимальный температурный режим схватывания бетона без добавок и нагрева + 10 … + 20 градусов;
  • Бетонирование при температуре от -20 до +10 градусов заставит задуматься о том, как правильно прогреть бетон;
  • При температуре ниже -20 градусов все работы с раствором запрещены.

Основные методы нагрева

Укладка нагревательного кабеля

Существует три основных метода нагрева раствора в условиях низких температур:

  • Проволока;
  • С кабелем;
  • Использование сварочного аппарата.
  • Расчет отопления

    Теперь, когда вы знаете, при какой температуре необходимо нагреть бетон, вам нужно выяснить, как рассчитать нагрев.

    Подобные расчеты по каждому методу должны учитывать следующие параметры:

    • Тип бетонной конструкции;
    • Общая площадь изделия, требующего обогрева;
    • Объем раствора;
    • Требуемая электрическая мощность.

    Нагревание раствора проводом

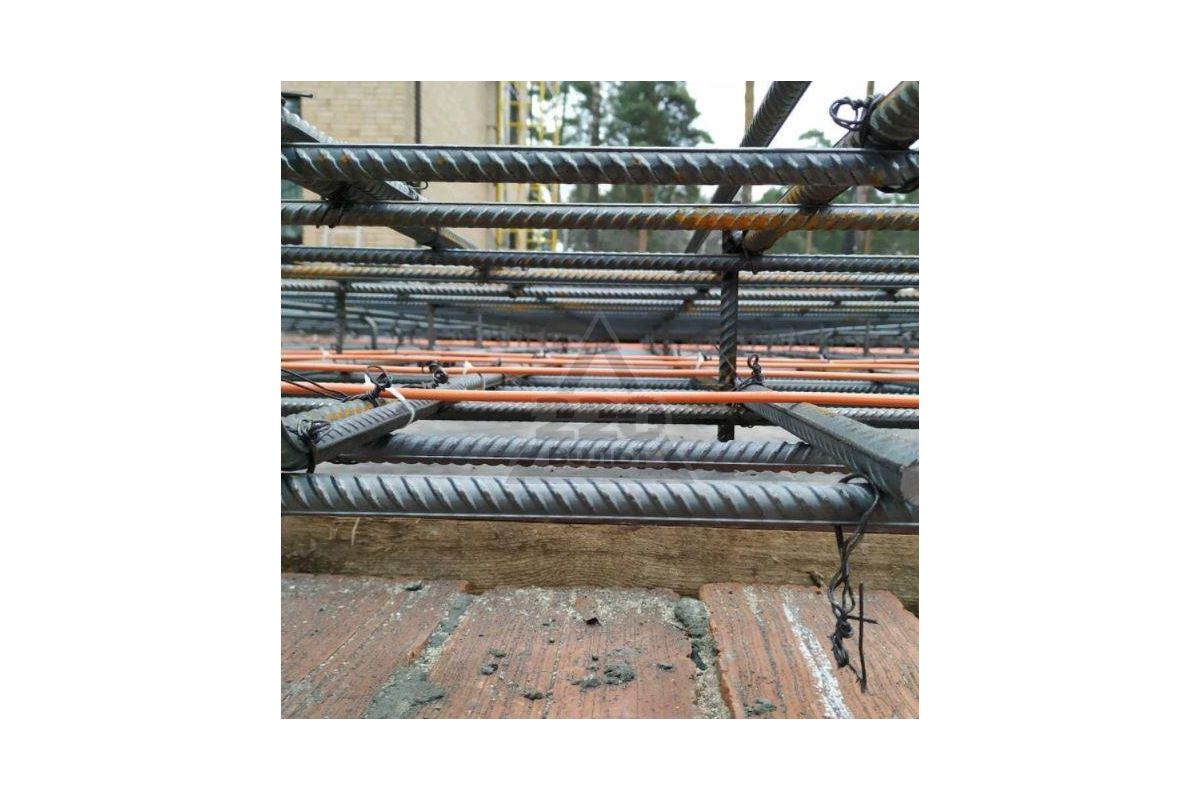

    На фото — пример прокладки провода

    Для реализации данного способа обогрева вам понадобится провод ПНСВ, цена на который невысокая.

    Этот провод состоит всего из двух конструктивных элементов:

  • Однопроволочный токопроводящий стальной провод округлой формы;
  • Изоляция из ПВХ или полиэтилена.
  • Этот метод основан на передаче тепла бетонной массе от нагретой проволоки. Нагрев самих проводов осуществляется с помощью трансформаторных подстанций с системой управления. Эта система позволяет в процессе работы с раствором регулировать температуру нагрева в зависимости от температуры окружающей среды.

    Технология нагрева раствора проволокой

    Инструкция по подключению нагрева бетона предусматривает выполнение следующих этапов работ:

  • Проволока укладывается в конструкцию, перед заливкой раствором , чтобы он не соприкасался с опалубкой. Концы проволоки должны выступать из бетонной поверхности, чтобы можно было соединиться;
  • Для снятия концов нагревательных проводов используется метод пайки;
  • Консультации.Для сохранения теплового поля места пайки следует обернуть металлической фольгой.

  • Количество нагревательных проводов и длина каждого из них берется из расчетных и технологических карт;
  • Для обеспечения равномерной нагрузки проводится тестовая проверка нагревательной конструкции с помощью мегомметра;
  • Подача тока в провода осуществляется через понижающую трансформаторную подстанцию.
  • Расположение нагревательного провода

    Для реализации этого метода обязательно составление технологической карты, индивидуальной для каждой конструкции.

    Обогрев с помощью кабеля

    Преимущество обогрева этим методом в том, что нет необходимости использовать дополнительное оборудование. Кроме того, представленный способ не требует больших энергозатрат.

    Нагревательный раствор с кабелем


    Прокладка кабеля

    Процесс, который отвечает на вопрос о том, как нагреть бетон дома с помощью кабеля, состоит из следующих этапов:

    • Кабель помещается в основание бетонной конструкции только перед заливкой раствора;
    • Кабель фиксируется крепежными элементами;
    • В процессе монтажа кабель не должен быть поврежден, а отдельные его участки не должны соприкасаться;
    • Кабель подключается через шкаф низкого напряжения.

    Кабельный нагревательный контур

    Примечание! При реализации этого метода необходимо разработать кабельную разводку и провести температурные испытания.

    Нагрев раствора с помощью сварочного аппарата

    Реализация метода с использованием сварочного оборудования

    Зная, при какой температуре нагревается бетон, можно также использовать сварочный аппарат для нагрева.

    Для реализации этого метода вам потребуется следующее оборудование и материалы:

    • Несколько единиц арматуры;
    • Лампы накаливания;
    • Термометр.

    Якорь в этом случае расположен параллельно цепи, состоящей из прямого и обратного проводов. Между ними размещают лампы накаливания, с помощью которых будут производиться измерения напряжения. Самый распространенный термометр используется для измерения температуры.

    Процесс затвердевания раствора довольно длительный и может занять около месяца. В процессе нагрева и застывания раствора конструкцию ни в коем случае нельзя заливать водой и подвергать воздействию холода.

    Этот метод применим, когда требуется нагрев небольших бетонных отливок и приемлемые погодные условия.

    Нагревание бетона зимой

    Зимой самый актуальный вопрос — как и при какой температуре нагревается бетон. Это связано с тем, что в это время чаще всего может наблюдаться явление кристаллизации воды в растворе, что исключает ее участие в химической реакции, связанной с затвердеванием массы.

    Поэтому подогрев бетона зимой — очень важная процедура, которая может быть реализована следующими методами:

    • Введение в раствор антифриза;
    • Отопление методом «термос».

    Присадки к антифризу


    Присадки к антифризу

    Присадки к антифризу способны выдерживать экстремальные холода даже при температуре -30 градусов. Состав таких добавок может быть разным, но основным компонентом является антифриз — вещество, препятствующее замерзанию воды.

    Любой строитель своими руками может добавить в раствор антифризы.

    Для железобетонных изделий или армирования полов лучше использовать добавки с добавкой нитритного или натриевого формата. Именно эти добавки обеспечат сохранение физико-химических свойств конструкций и станут антикоррозийной защитой железобетона при низких температурах.

    Консультации. Если после упрочнения таких монолитных конструкций необходимо просверлить отверстие или выровнять края, можно использовать такие методы, как алмазное сверление отверстий в бетоне или резка железобетона алмазными кругами.

    Метод термоса

    Суть метода заключается в размещении бетона в теплой обогреваемой опалубке, которая будет поддерживать температуру 20-25 градусов в течение всего периода твердения.Благодаря такому нагреву конструкция сохранит свою прочность.

    Консультации. Чтобы ускорить процесс застывания, можно в разогретую опалубку налить нагретый раствор.

    Наконец

    Заливка бетона зимой

    Нагревание бетонного раствора зимой является необходимым компонентом строительных работ. Способов нагрева бетонной массы может быть очень много, и выбор той или иной схемы должен производиться индивидуально для каждой конструкции в соответствии с ее основными параметрами.

    А видео в этой статье раскроет вам еще больше особенностей и нюансов процесса нагрева раствора для создания монолитных бетонных изделий.

    В общих чертах схема нагрева бетона сварочным аппаратом остаётся точно такой же, как и понижающим трансформатором — разница в том, что в этом случае мощность агрегата будет меньше. Этот метод приемлем для небольших объектов и почти идеален дома, поскольку вам не нужно искать дополнительную мощность.Например, мы используем аппарат 250А при заливке небольшой плиты 4х5м, и в качестве дополнительного материала мы покажем вам видео в этой статье по этой теме.

    Сварочный трансформатор BRIMA TIG 250

    Нагрев бетона

    Примечание. Согласно СНиП 13.03.01-87 на несущие конструкции, если среднесуточная температура на улице опускается ниже 5⁰С, бетон следует нагревать электрическим способом. Это используется для предотвращения образования ледяной пленки в свежем растворе вокруг арматуры.

    В домашних условиях можно прогреть бетон сварочным трансформатором.

    Использование нагревательного контура

    Схема

    Принципиальная схема — как нагреть бетон сварочным аппаратом

    Примечание. Свежие бетонные конструкции можно нагревать не только петлями, но и электродным методом, в нагревательной опалубке, жидкостных установках, индукционным и инфракрасным излучением.

    Если застывание раствора происходит при сбоях в температурном режиме (смесь замерзает), то прочность резко падает и поверхность оказывается крошащейся — это сразу видно при резке железобетона алмазными кругами или алмазном сверлении отверстия в бетоне.

    Обогрев железобетонных конструкций контурами обогрева по принципу подачи ограничивающего тока на кабель нужен в основном для площадок (плит фундаментов) полов и реже для стен, когда само помещение не отапливается. Такие схемы, как правило, питаются через понижающие трансформаторы, которые имеют регулировку напряжения — это позволяет поддерживать необходимую тепловую мощность в зависимости от изменения температуры воздуха на улице. Этот метод более экономичен, чем электродный (см. Также статью «Резак для стен из пенобетона: особенности конструкции и применение»).

    Что нам нужно

    PNSV (Нагревательная проволока стального типа с виниловой оболочкой)

    • Итак, как мы уже говорили, нам нужен трансформатор, а это значит, что дома для этих целей мы будем использовать мощность сварочного аппарата — в нашем случае до 250A, хотя можно и больше, но мы специально рассмотрим минимум, чтобы узнать, как максимально использовать преимущества. Кроме того, как требует инструкция, нам понадобится провод ПНСВ — в этой ситуации нарежем куски по 18м.
    • Еще нам понадобится алюминиевый одинарный провод сечением 2,5-4 мм2 (подойдет АПВ), ватная изолента и плоскогубцы, токовые клещи. И, конечно, такие работы можно выполнять только на тех участках, где есть источник питания 220В — это может быть линия электропередачи, но также (это бывает в начале строительства) можно использовать карбюратор или дизель (более экономичный ) генератор.

    Сопротивление PNSV в зависимости от толщины кабеля

    Начало работы

    Так будет выглядеть укладка

    У нас есть сварочный аппарат на 250А, теперь нам нужен ПНСВ, количество которого мы рассчитываем по формуле R = U / I, а если мы знаем, что U = 220V, I = 250A, то R = U / I = 220 / 250 = 0.88 Ом.

    Что из этого следует — если у нас будет максимальный выход 250А, то чтобы не перегружать устройство сделаем своими руками 8 шлейфов по 25А каждая — этого будет вполне достаточно. Для этого возьмите кусок ПНСВ длиной 18 м и диаметром 3,0 мм (0,05 см / метр) — для плиты 4х5 м этого будет достаточно.

    Очищаете концы ПНСВ 40-50 мм и к каждому из них подключаете алюминиевый провод (можно, конечно, медь, но цена на алюминий намного ниже) — проследите, чтобы скрутка была тугой — это определит правильную работу нашей конструкции.Длина алюминиевой проволоки будет зависеть от того, как далеко вы сможете установить сварочный аппарат — целесообразнее будет подвести как можно ближе. Если эти концы короткие — не переживайте — их можно в любой момент удлинить до необходимой длины, просто тщательно изолируйте скрутку (см. Также статью «Пигменты для бетона: основные характеристики, область применения и способы самостоятельного приготовления»).

    Укладка петель на металлический каркас. Фото

    Теперь нужно уложить ПНСВ, равномерно распределив по всей площади, чтобы скрутки с алюминием находились внутри залитой плиты, но ни в коем случае не касайтесь металлического каркаса! Лучше всего, если вам удастся протянуть PNSV между двумя планками — внутри рамы — так, чтобы кабель был внутри как раз посередине пластины, как масло в бутерброде между двумя кусками хлеба одинаковой толщины.

    При заливке раствора можно легко сместить проволоку, поэтому ее следует привязать к арматуре кусками изолированного алюминия, но будьте осторожны, чтобы не повредить изоляцию на ПНСВ — так нагрев бетона сварочным аппаратом будет эффективным. и безопасно.

    Вы также можете разрезать ПНСВ на части по одному и удалить с каждого алюминиевые концы, так будет намного проще продеть проволоку между стержнями арматуры в раме, только здесь нужно быть осторожным, чтобы не перепутать заканчивается. Лучше всего пометить их изоляционным маркером (поставить знаки + и -).

    Для подключения сварочного аппарата можно использовать кабели — заземляющий и тот, который идет к держателю, или прикрутить алюминиевый провод непосредственно к клеммам. Постарайтесь как можно быстрее после заливки подключить схему и включить регулятор напряжения на минимум, включить прерыватель и проверить напряжение.

    Сначала возможен скачок до 240-250А, но по мере того, как масса нагревается и застывает, она будет падать, и вы можете постепенно увеличивать ее по мере необходимости.

    Заключение

    Так как нагреть бетон сварочным аппаратом необходимо постепенно, проверяйте напряжение каждые 2 часа, постепенно увеличивая его (читайте также статью «Фундаменты: что это такое и как это делается правильно»).

    Примерно через 8 часов вы достигнете максимума, а через 3 дня печь должна просохнуть (но это не степень эксплуатации).

    1. Нагрев бетона нагревательной проволокой;
    2. Нагрев бетона с помощью кабеля;
    3. Нагрев бетона с помощью сварочного аппарата.

    Для этой операции требуется нагревательный провод PNSV. Принцип действия этого метода основан на нагреве бетона очень горячей проволокой. Проволока нагревается с помощью понижающего трансформатора, который имеет схему регулировки напряжения с помощью ползунка, регулирующего количество витков на обмотке. Этот способ удобен тем, что при постоянной смене погодных условий можно регулировать количество тепла, передаваемого бетону.

    Технологическая карта обогрева бетона проводом

    1. Нагревательная проволока укладывается в уже подготовленную конструкцию с опалубкой и арматурной сеткой, чтобы проволока не касалась стенок опалубки, не пересекалась между собой и не выходила за уровень заливки бетона.
    2. После прокладки провода концы следует вытащить, но перед этим необходимо припаять холодные концы (места пайки заизолировать металлической фольгой для сохранения тепла, отдаваемого проводом).
    3. Для того, чтобы рассчитать количество необходимого количества провода, необходимо использовать нормативно-техническую документацию (чертежи, технологические карты, ППР и т. Д.)
    4. Необходимо мегаомметром проверить сопротивление жил и изоляции (необходимо выяснить равномерность нагрузки).
    5. По смонтированной схеме напряжение подается от понижающего трансформатора.

    Технологическая карта каждый раз разрабатывается новая для разных конструкций и марок бетона.

    Метод обогрева бетона кабелем более экономичен, чем метод обогрева проволокой, так как не требует дополнительных затрат энергии и дополнительного оборудования.

    Технологическая карта обогрева бетона кабелем

    1. Составьте схему прокладки кабеля.
    2. Нагревательный кабель устанавливается в основание конструкции перед заливкой бетона.
    3. Греющий кабель фиксируется крепежом (хомуты, проволока).
    4. После установки кабеля необходимо перед заливкой проверить его целостность и правильность установки.
    5. Проверить кабель.
    6. Подключите кабель к сети низкого напряжения.

    Метод основан на нагреве стальных элементов с помощью сварочного трансформатора.

    1. Равномерно уложите стальные элементы, например, остатки арматуры того же сечения, вдоль дна конструкции.(не используйте армированную конструкцию в качестве стальных элементов).
    2. Соединить стальные элементы проводами параллельно электрической цепи и вывести их за пределы конструкции; для контроля за изменением напряжения к клеммам монтируется сигнальная лампа накаливания (при изменении напряжения лампа будет светить либо ярко, либо тускло).
    3. Подключите сварочный аппарат к клеммам данной конструкции.

    Время твердения бетона более 1 месяца.

    Внимание !!! Сварочный аппарат следует подключить в отдельную группу, чтобы не перегружать другие низковольтные сети.

    При морозах вода, содержащаяся в бетоне, замерзает, что приводит к остановке или торможению химических процессов, способствующих затвердеванию бетона. Известны несколько часто используемых методов:

    1. Добавление антифриза в бетон.

  • Заливка бетона в изолированную опалубку.
  • Присадки к антифризу хорошо переносят морозы, сохраняют свои физико-химические свойства при температуре -30 С. В состав присадок входит антифриз — жидкое вещество, препятствующее замерзанию воды.Для железобетонных конструкций подходят добавки, содержащие нитрит натрия и натриевый формат. Основная способность — сохранение физических, химических и антикоррозионных свойств при понижении температуры ниже 0 С.

    Калий — химическое вещество, хорошая антифризная добавка. Хорошо растворяется даже при небольшом количестве воды, разрушений не вызывает. Материал экономически выгоден в строительстве при нагревании бетона.

    При применении следует ознакомиться с инструкцией по применению и техникой безопасности.

    Как работает трансформатор для обогрева бетона? Обзор трансформаторов для термообработки бетона

    Строительные работы, как правило, ведутся не только в теплое время года, но и зимой. Возвести в этот холодный период бетонную конструкцию можно только с обогревом. При низких температурах воздуха характеристики вещества сильно различаются, что, безусловно, отрицательно сказывается на его качестве и прочности. В процессе зимнего строительства на помощь может прийти трансформатор для обогрева бетона, который можно использовать несколькими способами.Также при работе с бетоном пригодится такой инструмент, как.

    Если температура воздуха на улице ниже + 5 градусов, и при этом необходимо заливать фундамент или любую другую конструкцию, для начала важно знать, зачем нагревать бетон трансформатором. Этому вопросу есть простое и логичное объяснение: при минусовой температуре вода, входящая в состав цементного раствора, замерзает. На поверхности это видно практически сразу, но уже через пару часов вода превращается в кристаллы льда микроскопических размеров.То есть раствор местами застывает, а кое-где просто застывает.

    Из этого следует, что вода в инертном состоянии не реагирует с цементом, гидратации не происходит, следовательно, материал не затвердевает, как ожидалось. Кроме того, вода увеличивается в объеме, превращаясь в лед. В результате фундамент обрушится изнутри. Трансформатор для обогрева бетона, цена на который не слишком высока, послужит отличным помощником в этой ситуации и поможет избежать разрушения фундамента.

    Дополнительная информация

    Качественное отопительное оборудование для бетона — выбирайте надежного поставщика.

    Компания «Станкомаш» предлагает оборудование для нагрева бетона отечественного производства в оптимальных условиях. Зимой монолитное строительство значительно осложняется температурным фактором, который, помимо дискомфорта рабочих, может вызвать нарушение технологических процессов и, как следствие, снижение эксплуатационных характеристик возводимых конструкций. Использование оборудования для обогрева бетона позволяет сделать процесс строительства комфортным, безопасным и полностью в соответствии с принятыми стандартами.Кроме того, использование этой техники значительно увеличивает скорость твердения бетона, а значит, и рабочий процесс.

    Мы делаем только выгодные предложения — ассортимент отопительного оборудования для бетона!

    Преимущества сотрудничества со «Станкомаш»:
    . Надежные, проверенные поставщики;
    . Контроль качества при доставке на склад;
    . Оптимальные цены;
    . Наличие гарантии на оборудование от производителя — 12 месяцев;
    . Доставка в любой регион;
    .Доставка под заказ;
    . Индивидуальный подход к обслуживанию.

    Отдавайте предпочтение проверенному оборудованию, и оно вас никогда не подведет!

    На рынке строительной техники можно найти различные трансформаторы для нагрева бетона. Но далеко не каждый агрегат способен нагревать бетон, как того требует пресловутая русская зима. Компания СТАНКОМАШ реализует исключительно бытовые трансформаторы отопления из бетона, которые уже заслужили положительные отзывы строителей от Калининграда до Владивостока.У нас вы можете приобрести трансформаторы нагрева бетона различной мощности 63 и 80 кВА.

    Предлагаем также обратить внимание на подстанцию ​​КТПТО 80-96У1, которая представляет собой устройство N-в-1: комплектная трансформаторная подстанция не только отлично выполняет нагрев бетона, но и может служить источником питания для строительного инструмента.

    Заказывая трансформатор отопления для бетона, не забудьте приобрести нагревательные провода с изоляцией из ПВХ. Вскоре вы сможете убедиться, что не прогадали при выборе продавца: наши трансформаторы останавливают кристаллизацию воды в корне.Температура регулируется автоматически, в результате постепенного и грамотного нагрева арматуры бетон сохнет равномерно, и вероятность брака сводится к нулю.

    Трансформатор нагревательный КТПТО. Трансформатор КТПТО-80

    Строительство зданий и сооружений в зимний период и в любой период, когда температура окружающего воздуха относительно невысока, как правило, не прекращается. Строго ограниченные сроки строительства и круглогодичный цикл монолитного строительства требуют поддержания условий, при которых схватывание и отверждение бетона аналогичны расчетным условиям и температурам.

    Одним из видов оборудования, обеспечивающего расчетный температурный режим бетона при монолитном бетонировании, является трансформатор для нагрева бетона КТПТО , а наиболее распространенная модель этого трансформатора КТПТО-80 . Данная модель трансформатора отопления является наиболее распространенной и имеет приемлемое качество и цену на рынке трансформаторов отопления. Многие строительные компании давно эксплуатируют трансформаторы. КТПТО-80 и среди профессионалов сложилось твердое мнение о высокой надежности трансформаторов отопления серии КТПТО .

    Методика применения тепловых трансформаторов КТПТО-80.

    Трансформатор КТПТО-80 как и все типы трансформаторов КТПТО — это мощный понижающий выпрямительный трансформатор. Потребляя переменный ток от внешней сети 380 В., нагревательный трансформатор КТПТО преобразует его в постоянное напряжение 42 В. При этом значительно увеличивается сила тока, которую трансформатор может обеспечить потребителю в длительном режиме работы.Преобразование и передача тепла от трансформатора осуществляется с помощью специального нагревательного провода, который подключается в качестве внешней нагрузки к выходным клеммам трансформатора КТПТО-80 .

    При формировании армирующей основы монолитной конструкции вместе с арматурой в массив будущей монолитной конструкции укладываются уложенные определенным образом нагревательные провода. Будучи электрически подключенными к трансформатору КТПТО , провода укладываются таким образом, чтобы обеспечить равномерное покрытие объема монолитной конструкции и, как следствие, равномерное распределение тепла, выделяемого нагревательными проводами КТПТО .Нагревательный провод, соответственно, остается в массиве монолитной конструкции.

    Дополнительные возможности трансформаторов КТПТО

    Трансформатор КТПТО-80 помимо функции подключения греющих проводов позволяет подавать электроэнергию на дополнительно подключаемое оборудование, которое рассчитано на мощность постоянного тока 42 В. Такое оборудование может включать вибрационное оборудование, инструменты и некоторые другие типы оборудования, используемого на строительных площадках.

    Универсальность трансформатора КТПТО значительно расширяет область его применения и позволяет продуктивно использовать трансформатор даже в теплое время года, когда основные функции системы управления остаются невостребованными.Высокий коэффициент загрузки по рабочему времени позволяет оставлять трансформаторную подстанцию ​​под нагрузкой на длительное время без прерывания рабочего процесса, без ущерба для оборудования и перегрева основных конструктивных элементов трансформатора.

    Транспортировка и установка трансформатора КТПТО и КТПТО-80

    Трансформатор КТПТО-80 Выполнен в виде единого корпуса с установленными внутри механизмами и трансформаторными агрегатами и размещенными на лицевой панели приборами КИПиА.С помощью которого можно контролировать основные рабочие параметры трансформатора КТПТО . Корпус трансформатора снабжен опорными полозьями и кронштейнами для транспортировки с помощью подъемного оборудования. Габариты трансформатора КТПТО позволяют транспортировать его стандартным автомобильным транспортом по дорогам общего пользования без нарушения установленных габаритов.

    Погрузка, разгрузка и установка трансформатора на месте эксплуатации осуществляется стандартным подъемным оборудованием, которое обычно имеется на любой строительной площадке.Трансформатор КТПТО Изготовлен в прочном корпусе и способен без ущерба выдерживать даже многочисленные переустановки даже в условиях современного российского строительства и квалификации строителей. Надежные системы безопасности хорошо защищают от неквалифицированных действий и скачков напряжения, обеспечивая безопасную эксплуатацию как самого КТПТО-80 , так и сотрудников, работающих с ним.

    Для установки и эксплуатации трансформатора КТПТО в конкретных моделях КТПТО-80 не требуется специальной подготовки и достаточен стандартный доступ, а также наличие штатного энергетика на объекте, под управлением которого Трансформатор подключен и введен в эксплуатацию КТПТО .

    Купить трансформатор КТПТО. Купить КТПТО-80.

    Купить КТПТО очень просто. Свяжитесь с нашими специалистами любым удобным для вас способом (по телефону, электронной почте или через форму обратной связи) и они подберут наиболее экономически выгодный способ приобретения КТПТО и доставки на объект. Кроме того, вы можете заказать у нас и все необходимое для немедленного начала работы КТПТО-80 на вашей строительной площадке, например, провод ПНСВ, соединительные кабели и розетки, крепеж, отбойники и тросы и даже подъемное оборудование.


    мощность 80 кВА, напряжение 380 / 55-95 В

    Трансформаторная подстанция КТПТО 80 86 мощностью 80 кВА имеет напряжение 380 кВ. Данная подстанция термообработки чаще всего используется для обогрева бетона или мерзлого грунта, кроме того, возможно использование для временного электропитания освещения или ручного инструмента с напряжением 42 В. МЕТЦ им. В.И. Козлова в настоящее время производит КТПТО 80 с автоматическим или ручным регулированием температуры.

    Технические характеристики
    КТП ТО 80

    Трансформатор КТПТО 80 86 состоит из:

    .силовой трансформатор;

    . шкаф управления

    . сани.

    Все функциональные части соединяются между собой болтами. Горка со шкафом и трансформатором используются для транспортировки оборудования внутри одного объекта. Для защиты обслуживающего и рабочего персонала от контакта с токоведущими частями предусмотрен специальный кожух.

    Подстанция оборудована трехфазным силовым трансформатором с естественным типом охлаждения масла. Переключение передач электрического напряжения происходит в отключенном состоянии.Для этого используется специальная ручка, расположенная на крышке трансформатора КТПТО 80.

    Технические характеристики подстанции

    КТП ТО 80
    Название характеристики
    Значение параметра
    Тип силового трансформатора
    TMTO
    Номинальная мощность трансформатора, кВ * А
    80
    Номинальное напряжение ВН, В
    380
    Уровни напряжения холостого хода на стороне ЦЗ, В 55,65,75,85,95
    Ток на стороне ЦЗ при напряжении 55-65 В, А 520
    Ток на стороне ЦЗ при напряжении 75-85-95 В, А 471
    Номинальная мощность обмоток силового трансформатора
    , кВ * А
    2,5
    Номинальное напряжение НН
    силовой трансформатор, В
    42
    Диапазон температуры, установленный на датчике
    (для КТПТО-80-86У1), 0 С
    0–100

    Преимущества КТП ТО 80

    Обогрев бетона КТПТО 80 — ресурсосберегающий метод. Кроме того, данная технология позволяет:

    Более эффективно использовать оборудование и рабочую силу;

    Продлить строительный сезон, тем самым сократив срок сдачи объекта почти в 10 раз;

    Использовать менее дорогие бетонные смеси без химических добавок;

    Избегать замерзания свежеприготовленного бетона;

    Обеспечить высокое качество возводимых конструкций.

    Воспользовавшись услугами компании «АльтКом», вы приобретете электрооборудование КТПТО 80 по доступной цене и в кратчайшие сроки!

    Нагрев бетона сварочным трансформатором. Прогрев бетона зимой

    Обогрев бетона проводом ПНСВ, схема расположения которого будет описана ниже, применяется при работе вне помещений зимой. Такие манипуляции необходимы по той причине, что при воздействии раствора он начинает медленнее набирать силу, в нем вода просто начинает превращаться в лед.Более длительное застывание бетона становится причиной того, что работы затягиваются на недели и месяцы, кроме того, существует вероятность того, что конструкция не приобретет должной прочности, в процессе эксплуатации она осыпется.

    Принцип работы провода

    Технология с проводом ПНСВ заключается в том, что перед началом отливки снимается, прокладывается и заливается кабель необходимого сечения и напряжения. Затем кабель подключается к сети. Не бойтесь, что качество бетона изменится под воздействием высоких температур, не появятся пузыри, а также трещины после затвердевания, но процесс затвердевания не остановится низкими температурами, что позволит получить прочный и надежная конструкция.

    Технические характеристики бетонной проволоки

    Проволока для обогрева бетона ПНСВ, как правило, имеет некоторые особенности. Обычно это токопроводящий сердечник с изолирующим покрытием. Защита может быть из полиэстера или ПВХ. В данном случае диаметр составляет 1,2 мм, но среднее сопротивление эквивалентно 0,15 Ом / м. Его можно использовать в диапазоне температур -60- + 50 ° С. Во время работы сила тока может составлять 14-16 Ампер.

    Укладку можно производить при -25- + 50 ° С.Перед покупкой необходимо определиться, сколько проволоки потребуется использовать, поэтому на 1 м 3 раствора потребуется около 55 м.

    Зимний провод ПНСВ полностью безопасен, так как при производстве изделие получает качественную изоляцию, предотвращающую возгорание. Опасности перелома вены практически нет, так как она достаточно прочная. Не эксплуатируйте провод, пока он не будет погружен в раствор. В противном случае произойдет выгорание из-за повышенного тока. Однако выводы таких явлений не боятся, так как содержат провода более внушительного сечения, представляющие собой так называемые холодные концы.Их делают из АПВ-4, максимальная длина которого составляет 1 м.

    Область применения

    Метод нагрева бетона проводом ПНСВ предполагает возможность его использования не только в бытовых, но и в промышленных масштабах. Иногда монтаж

    проводят в фундаменты и заборы

    .

    Монтаж кабеля

    Работа с кабелем требует ответственных манипуляций. Перед началом процесса монтажа необходимо очистить поверхность от мусора и посторонних предметов, а также тех элементов, которые могут повредить провод.При этом важно следить за тем, чтобы кабель не перегибался. Для этого рекомендуется класть полукругом, но при этом не должно образовываться пустых зон. Змея — самый простой способ укладки.

    После включения необходимо соблюдать осторожность. Значит, падений напряжения быть не должно, для достижения этой цели требуется стабилизатор, иначе провод просто перегорит, и убрать его не удастся.

    Схема прогрева бетона проводом ПНСВ — в статье.После того, как вы внедрили это на практике, вы можете заполнить и подключить, что предполагает подведение кабеля к источнику питания. При подключении рекомендуется использовать трансформатор. Как правило, специалисты рекомендуют использовать станции отопления марок СПБ-40, СПБ-80.

    Подключение может производиться по двум схемам, первая из которых называется «звезда», а вторая — «треугольник». В последнем случае жилы в проводе делятся на 3 равные части, и жилы каждой соединяются параллельно.Сформированные наборы необходимо соединить в 3 узла и подключить к 3 терминалам станции.

    Особенности прогрева

    Перед тем, как начать, необходимо узнать время прогрева бетона проводом ПНСВ.

    В течение первого периода раствор будет нагреваться, при этом повышение температуры более чем на 10 0 С за два часа недопустимо. Второй период должен сопровождаться повышением температуры не более чем на 80 0 С. На завершающем этапе выполняется охлаждение.В этом случае тоже не стоит торопиться, а снижение не должно быть более 5 0 С в течение часа.

    Обогрев бетона проводом ПНСВ, схема укладки которого описана здесь, мало чем отличается от технологии монтажа системы «теплый пол». Кроме того, этот кабель можно использовать для достижения таких целей. Однако в этом случае систему придется немного доработать, соорудив из проводов проводов нагревательный элемент, при этом сверху систему необходимо защитить изоляцией.

    Стоимость нагревательного кабеля

    Перед покупкой необходимо ознакомиться с ценами на кабель. В разных районах может по разному стоить, но средняя цена остается неизменной, она равна 2 руб / м. Не стоит покупать товар, не проверив, соответствует ли он установленным ГОСТам, поэтому кабель изготавливается по стандартам 12.1.013-78.

    Обработка бетона после нагрева

    Многие строители задаются вопросом, можно ли манипулировать резкой или сверлением бетона после того, как он приобрел прочность.Этот вопрос связан с тем, что на момент прекращения нагрева конструкция еще не приобрела фирменной прочности. Ответ на этот вопрос может быть утвердительным, но с некоторыми оговорками. Хотя резать можно, но создавать ударные нагрузки недопустимо. Наиболее подходящее решение — использование алмазного инструмента. Так что, если на этом этапе в работе использовать алмазное сверление, отверстия в бетоне приобретут ровные края, и трещины не появятся. Более того, если вы просверлите бетонное тело с помощью, то вам не придется менять инструмент в момент преодоления арматуры, что справедливо для железобетона.

    Нагрев бетона проводом ПНСВ, схема укладки которого в статье, может производиться методом его первоначальной намотки на стальной каркас, при этом необходимо следить за тем, чтобы не было натяжения. Можно просто уложить его между элементами металлического каркаса. Следует помнить, что проволока не должна касаться поверхности опалубки, она не должна выступать из бетонного тела после заливки.

    Устанавливать нагревательную проволоку можно только после того, как произведена укладка арматурного каркаса, начинать эти работы не нужно и до тех пор, пока закладные элементы не окажутся в пространстве.К этому времени также должны быть завершены сварочные работы. Нагрев бетона проводом ПНСВ, схема укладки которого приведена на рисунке, не должен продолжаться после застывания раствора в пределах 50%.

    Тепло, исходящее от жилы, должно быть способно нагреть раствор до 40-800 0 C. Период, пока смесь полностью наберет прочность, будет зависеть от характеристик объекта и, как правило, занимает до трех дней. . Тепловая станция должна работать на краткосрочной или долгосрочной основе.Шаг между проводами не должен быть более 15 мм.

    В статье представлен расчет обогрева бетона проводом ПНСВ, но его соблюдение пока не дает полного успеха. Ведь также важно учитывать технологию монтажа, которая предполагает исключение контакта провода или его пересечения. Чтобы можно было контролировать температурный режим в конструкциях, залитых раствором, необходимо делать специальные колодцы. Не начинайте процесс прогрева, пока раствор полностью не уложится, так как это противоречит соображениям безопасности, кроме того, это может повредить провод.Такой вид работ предпочтительно доверить специалистам, так как установка кабеля сопряжена с определенными трудностями и требует от мастера навыков проведения подобных манипуляций.

    Расчет провода для обогрева бетона

    С учетом вышеизложенного можно сделать следующий вывод: на 1 м 3 бетона потребуется около 55 м кабеля. Для того чтобы рассчитать проволоку, необходимо предварительно узнать, сколько раствора будет заливаться в опалубку.Итак, на 20 м 3 смеси нужно закупить 1100 м 3.

    В целом строительные работы предпочтительнее проводить в теплое время года, что особенно актуально для частных застройщиков. Как правило, проведение заливки бетона в холодный период связано с необходимостью сдать объект к определенному времени. Подобные работы в рамках жилищного строительства связаны с дополнительными расходами на покупку нагревательных кабелей и прочего. А трудозатраты зимой при заливке бетона оказываются намного выше, потому что смешивание сложнее, как и последующее распределение смеси по опалубке.

    1. Нагрев бетона нагревательной проволокой;
    2. Нагрев бетона с помощью кабеля;
    3. Нагрев бетона с помощью сварочного аппарата.

    Для этой операции требуется нагревательный провод PNSV. Принцип действия этого метода основан на нагреве бетона очень горячей проволокой. Нагрев провода осуществляется с помощью понижающего трансформатора, который имеет схему регулировки напряжения с помощью ползунка, регулирующего количество витков на обмотке. Этот способ удобен тем, что при постоянной смене погодных условий можно регулировать количество тепла, передаваемого бетону.

    Технологическая карта обогрева бетона проводом

    1. Нагревательная проволока укладывается в уже подготовленную конструкцию с опалубкой и арматурной сеткой, чтобы проволока не касалась стенок опалубки, не пересекалась между собой и не выходила за уровень заливки бетона.
    2. После прокладки провода концы следует вытащить, но перед этим необходимо припаять холодные концы (места пайки заизолировать металлической фольгой для сохранения тепла, отдаваемого проводом).
    3. Для того, чтобы рассчитать количество необходимого количества провода, необходимо использовать нормативно-техническую документацию (чертежи, технологические схемы, ППР и т. Д.)
    4. Необходимо мегаомметром проверить сопротивление жил и изоляции (необходимо выяснить равномерность нагрузки).
    5. По смонтированной схеме напряжение подается от понижающего трансформатора.

    Технологическая карта каждый раз разрабатывается новая для разных конструкций и марок бетона.

    Метод обогрева бетона кабелем более экономичен, чем метод обогрева проволокой, так как не требует дополнительных затрат энергии и дополнительного оборудования.

    Технологическая карта обогрева бетона кабелем

    1. Составьте схему прокладки кабеля.
    2. Нагревательный кабель устанавливается в основание конструкции перед заливкой бетона.
    3. Греющий кабель фиксируется крепежом (хомуты, проволока).
    4. После установки кабеля необходимо перед заливкой проверить его целостность и правильность установки.
    5. Проверить кабель.
    6. Подключите кабель к сети низкого напряжения.

    Метод основан на нагреве стальных элементов с помощью сварочного трансформатора.

    1. Равномерно уложите стальные элементы, например, остатки арматуры того же сечения, вдоль дна конструкции. (не используйте армированную конструкцию в качестве стальных элементов).
    2. Соединить стальные элементы параллельно электрической цепи проводами и вывести их за пределы конструкции; для контроля за изменением напряжения к клеммам монтируется сигнальная лампа накаливания (при изменении напряжения лампа будет светить либо ярко, либо тускло).
    3. Подключите сварочный аппарат к клеммам данной конструкции.

    Время твердения бетона более 1 месяца.

    Внимание !!! Сварочный аппарат следует подключить в отдельную группу, чтобы не перегружать другие низковольтные сети.

    При морозах вода, содержащаяся в бетоне, замерзает, что приводит к остановке или торможению химических процессов, способствующих затвердеванию бетона. Известны несколько часто используемых методов:

    1. Добавление антифриза в бетон.

  • Заливка бетона в изолированную опалубку.
  • Антифризы хорошо переносят морозы, при температуре -30 С сохраняют свои физико-химические свойства. В состав добавок входит антифриз — жидкое вещество, предотвращающее замерзание воды.Для железобетонных конструкций подходят добавки, содержащие нитрит натрия и натриевый формат. Основная способность — сохранение физических, химических и антикоррозионных свойств при понижении температуры ниже 0 С.

    Калий — химическое вещество, хорошая антифризная добавка. Хорошо растворяется даже при небольшом количестве воды, разрушений не вызывает. Материал экономически выгоден в строительстве при нагревании бетона.

    При применении следует ознакомиться с инструкцией по применению и техникой безопасности.

    Минусовые температуры отрицательно влияют на гидратацию бетонной смеси. Основная задача зимнего бетонирования — удержание влаги и поддержание нужного температурного режима для оптимального схватывания бетона. Сегодня мы рассмотрим простые приемы, позволяющие проводить бетонные работы зимой.

    Географическое положение нашей страны диктует свои правила и технологии для всех видов строительных работ, проводимых в холодное время года. При повышении отрицательных температур бетонные работы возможны только на тех участках, где заранее заложена техническая возможность электрического обогрева или другого вида подогрева бетонной смеси.Как вы уже догадались, речь идет о крупных строительных площадках, где вне зависимости от погодных условий заливать бетон нужно в строго определенные сроки.

    Отрицательные температуры отрицательно влияют на гидратацию (время отверждения) бетонной смеси. Вспомним, из чего он сделан: цемента, песка, воды и гравия. Вода является катализатором химической реакции процесса схватывания бетона. При отрицательных температурах замерзает влага, которая крайне необходима для процесса твердения, потеря прочности бетона ставит под угрозу все дальнейшие виды работ.Основная задача зимнего бетонирования — удержание влаги и поддержание нужного температурного режима для оптимального схватывания бетона. Если в бетонной смеси закристаллизовалась влага, то этот бетон уже нельзя спасать, и не стоит ждать оттепели — этот процесс необратим.

    1. Оптимальная температура схватывания бетона + 10… + 20 ° C.
    2. При температуре -20 … + 10 ° C необходимо принять меры для обеспечения нормальной гидратации бетона.
    3. При падении температуры ниже -20 ° C все виды бетонных работ запрещены.

    Способы обогрева бетона в домашних условиях

    При температуре 0 … + 10 ° С допускается работа с бетоном при условии добавления пластификаторов, препятствующих потере смеси желаемого набора прочности. В зависимости от температуры окружающей среды добавка разводится строго в той пропорции, которая указана в прилагаемой инструкции. Приобрести антифриз можно в любом строительном магазине.

    Недостатком пластификаторов является медленный набор прочности, если при + 17 ° С бетон набирает фирменную прочность за 7 суток, то при +7 ° С с использованием пластификаторов процесс может занять до 30 суток. Чтобы ускорить схватывание бетона, после заливки его необходимо утеплить подручными средствами, которые вы легко найдете в своем хозяйстве. Если заливается бетонная плита, желательно присыпать ее опилками, что почти вдвое сократит процесс гидратации.

    Пенополистирол

    и пенофлекс отлично подходят в качестве утеплителя, но покупать его на одну заливку не очень рентабельно.Гораздо дешевле купить пенопластовую крошку и залить ею плиту, чтобы легкую крошку не унесло ветром, ее необходимо накрыть клеенкой или брезентом, прижав по периметру наливаемой плиты.

    Колонны и стены защищают опалубкой, но все же не лишним будет застелить открытые участки бетона той же клеенкой или брезентом. Во время твердения бетона происходит химическая реакция, из-за которой сама бетонная смесь выделяет определенное количество тепла, которое необходимо удерживать с помощью дополнительной изоляции.

    Если градусник опустился ниже нуля, то выделяемого тепла уже недостаточно. На объектах промышленного строительства для нагрева бетона при минусовых температурах применяют специальные трансформаторы, с помощью которых бетон нагревается нагревательными проводами.

    Купить специальный трансформатор, чтобы на морозе залить пару кубиков бетона — не очень хорошая идея. В качестве такого трансформатора вполне реально использовать обычный сварочный трансформатор на 150-200 А.Ниже приведен список материалов, необходимых для нагрева небольшой пластины сварочным аппаратом:

    1. Сварочный аппарат 150-200 ампер.
    2. Провод ПНСВ 1,5мм.
    3. Проволока алюминиевая одинарная АВВГ 1х2,5мм.
    4. Изолента HB (черная).
    5. Токовые клещи.

    Подготовка к разминке

    Нагревательный провод ПНСВ необходимо разрезать на отрезки длиной 17-18 метров. Полученные отрезки (петли) равномерно укладываются и перевязываются по всему арматурному каркасу заливаемой конструкции.Петли укладываем так, чтобы после заливки они находились чуть выше середины плиты, при заливке колонны или стены слой бетона над петлями должен быть не менее 4 см. Лучше всего перевязать нагревательный провод изолированной алюминиевой проволокой. Он не должен идти растяжкой, в идеале он должен располагаться волнообразно. Расстояние между петлями в зависимости от температуры воздуха составляет от 10 до 40 см. Чем ниже температура замерзания, тем меньше расстояние между петлями.Количество нагревательных контуров зависит от мощности сварочного аппарата. Один шлейф потребляет 17-25 ампер, а это значит, что 6-8 нагревательных шлейфов — это максимум, который потянет сварочный аппарат на 250 ампер.

    При укладке петель важно разметить концы, как вариант, на один конец каждой петли намотать полоску изоленты, а другой конец оставить свободным.

    После того, как петли уложены и привязаны, на них нужно нарастить алюминиевые концы, которые затем присоединяются к устройству.Длина холодных концов определяется расположением самого сварочного аппарата, но не более 8 метров. Сращивание петли и холодного конца скруткой длиной 4-5 см. Тщательно заизолируйте скрутку лентой НВ и уложите так, чтобы после заливки она оставалась в бетоне, так как скрутка выгорит на воздухе. Разметку изолентой необходимо перенести на прикрепленный холодный конец петли.

    Подключение и прогрев

    После заливки все холодные концы необходимо подсоединить к сварочному аппарату, концы с маркировкой и без нее положить на разные полюса аппарата.После того, как все подключено, проверяем весь контур отопления и включаем прибор на минимальной нагрузке регулятора мощности. Токовыми клещами измеряем каждую петлю отдельно, норма 12-14 ампер. Через час прибавляем половину запаса хода прибора, через два часа откручиваем регулятор полностью. Очень важно равномерно добавлять ампер в нагревательные петли, каждая петля должна показывать не более 25 ампер. При -10 ° C, 20 ампер на петлю обеспечивают нормальную температуру, необходимую для схватывания бетона.По мере схватывания бетона сила тока в контуре падает, что позволяет постепенно увеличивать ее на сварочном аппарате. Перед увеличением смотрим, упало ли значение на самих петлях или нет. Если сила тока не изменилась с момента последней проверки, то ждем, пока она упадет минимум на 10%, и только после этого увеличиваем ток.

    Время разогрева зависит от объема заправки и температуры окружающей среды. Как и при бетонировании с добавками, дополнительно утепляем залитую конструкцию.При морозах до 10 градусов для нормальной гидратации бетона достаточно 48 часов. После отключения нагревательных контуров дополнительные нагреватели остаются еще минимум 7 дней. Не допускайте перегрева бетона, так как это чревато чрезмерным испарением влаги, что впоследствии приведет к образованию трещин и потере прочности бетона. Плита под утеплителем должна быть немного теплой и не более того. Нагрев бетона сварочным аппаратом в домашних условиях требует повышенных мер электробезопасности и должен выполняться только при наличии необходимого запаса электротехнических знаний и профессиональных навыков работы со сварочным аппаратом.

    При отсутствии сварочного аппарата можно использовать старый метод обогрева — «тепловой тент». При заливке небольших конструкций над ними возводится тент из брезента или фанеры, в котором воздух нагревается с помощью тепловых пушек или газовых обогревателей. «Чудо-печи», работающие на дизельном топливе, хорошо зарекомендовали себя с этим способом отопления. При экономном расходе топлива (2 литра за 12 часов) одна топка нагревает 10-15 кубометров воздуха из теплового тента до необходимой температуры гидратации бетона.

    Похожие видео

    В общих чертах схема нагрева бетона сварочным аппаратом остаётся точно такой же, как и понижающим трансформатором — разница в том, что в этом случае мощность агрегата будет меньше. Этот метод приемлем для небольших объектов и почти идеален дома, поскольку вам не нужно искать дополнительную мощность. Например, мы используем аппарат 250А при заливке небольшой плиты 4х5м, и в качестве дополнительного материала мы покажем вам видео в этой статье по этой теме.

    Нагрев бетона

    Примечание. Согласно СНиП 13.03.01-87 на несущие конструкции, если среднесуточная температура на улице опускается ниже 5⁰С, бетон следует нагревать электрическим способом. Это используется для предотвращения образования ледяной пленки в свежем растворе вокруг арматуры.

    В домашних условиях можно прогреть бетон сварочным трансформатором.

    Использование нагревательного контура

    Принципиальная схема — как нагреть бетон сварочным аппаратом

    Примечание.Свежие бетонные конструкции можно нагревать не только петлями, но и электродным методом, в нагревательной опалубке, жидкостных установках, индукционным и инфракрасным излучением.

    Если застывание раствора происходит при сбоях в температурном режиме (смесь замерзает), то прочность резко падает и поверхность оказывается крошащейся — это сразу видно при резке железобетона алмазными кругами или алмазном сверлении отверстия в бетоне.

    Обогрев железобетонных конструкций контурами обогрева по принципу подачи ограничивающего тока на кабель нужен в основном для площадок (плит фундаментов) полов и реже для стен, когда само помещение не отапливается. Такие схемы, как правило, питаются через понижающие трансформаторы, которые имеют регулировку напряжения — это позволяет поддерживать необходимую тепловую мощность в зависимости от изменения температуры воздуха на улице. Этот метод экономичнее электродного ().

    Что нам понадобится

    • Итак, как мы уже сказали, нам нужен трансформатор, а это значит, что дома для этих целей мы будем использовать мощность сварочного аппарата — в нашем случае до 250А, хотя можно и больше, но мы будем специально подумайте о минимуме, чтобы узнать, как максимально использовать преимущества. Кроме того, как требует инструкция, нам понадобится провод ПНСВ — в этой ситуации нарежем куски по 18м.
    • Еще нам понадобится алюминиевый одинарный провод сечением 2.5-4 мм2 (подойдет АПВ), ватная изолента и плоскогубцы, токовые клещи. И, конечно, такие работы можно выполнять только на тех участках, где есть источник питания 220В — это может быть линия электропередачи, но также (это бывает в начале строительства) можно использовать карбюратор или дизель (более экономичный ) генератор.

    Сопротивление PNSV в зависимости от толщины кабеля

    Начало работы

    У нас есть сварочный аппарат на 250А, теперь нам нужен ПНСВ, количество которого мы рассчитываем по формуле R = U / I, а если мы знаем, что U = 220V, I = 250A, то R = U / I = 220 / 250 = 0.88 Ом.

    Что из этого следует — если у нас максимальный выход 250А, то, чтобы не перегружать устройство, сделаем своими руками 8 шлейфов по 25А каждая — этого будет вполне достаточно. Для этого возьмите кусок ПНСВ длиной 18 м и диаметром 3,0 мм (0,05 см / метр) — для плиты 4х5 м этого будет достаточно.

    Очищаете концы ПНСВ 40-50 мм и к каждому из них подключаете алюминиевый провод (можно, конечно, медь, но цена на алюминий намного ниже) — проследите, чтобы скрутка была тугой — это определит правильность нашего дизайна.Длина алюминиевой проволоки будет зависеть от того, как далеко вы сможете установить сварочный аппарат — целесообразнее будет подвести как можно ближе. Если эти концы оказались короткими — не расстраивайтесь — их можно в любой момент удлинить до необходимой длины, просто тщательно изолируйте скрутку ().

    Теперь нужно уложить ПНСВ, равномерно распределив по всей площади, чтобы скрутки с алюминием находились внутри залитой плиты, но ни в коем случае не касайтесь металлического каркаса! Лучше всего, если вам удастся протянуть PNSV между двумя ящиками — внутри рамы, — так что кабель будет внутри как раз посередине пластины, как масло в бутерброде между двумя кусками хлеба одинаковой толщины.

    При заливке раствора можно легко сместить проволоку, поэтому ее следует привязать к арматуре кусками изолированного алюминия, но будьте осторожны, чтобы не повредить изоляцию на ПНСВ — так нагрев бетона сварочным аппаратом будет эффективным. и безопасно.

    Также можно разрезать ПНСВ по одной на части и удалить с каждого алюминиевые концы, так будет намного проще пропустить проволоку между стержнями арматуры в раме, только здесь нужно быть осторожным, чтобы не перепутать заканчивается.Лучше всего пометить их изоляционным маркером (поставить знаки + и -).

    Для подключения сварочного аппарата можно использовать кабели — заземляющий и тот, который идет к держателю, или прикрутить алюминиевый провод непосредственно к клеммам. Постарайтесь как можно быстрее после заливки подключить схему и включить регулятор напряжения на минимум, включить прерыватель и проверить напряжение.

    Сначала возможен скачок до 240-250А, но по мере того, как масса нагревается и застывает, она будет падать, и вы можете постепенно увеличивать ее по мере необходимости.

    Заключение

    Поскольку нагревать бетон сварочным аппаратом необходимо постепенно, проверяйте напряжение каждые 2 часа, постепенно увеличивая его (

    • 1 Зачем нагревать раствор
    • 2 Основные способы нагрева
    • 3 Расчет нагрева
    • 4 Нагрев раствора проволокой
      • 4.1 Технология нагрева раствора проволокой
    • 5 Нагрев кабелем
      • 5.1 Технология обогрева раствора кабелем
    • 6 Нагрев раствора сварочным аппаратом
    • 7 Нагрев бетона зимой
      • 7.1 Антифриз
      • 7.2 Метод термоса
    • 8 Заключение

    Бетон — популярный, недорогой и широко используемый материал, без которого становятся невозможными такие процессы, как строительство, а также ремонт зданий и сооружений. Чтобы такой раствор позволял создавать качественные, прочные, а главное долговечные конструкции, важно знать не только рецепт и технологию его приготовления, но и иметь информацию о том, как нагреть бетон и при какой температуре нагрев бетона обязателен и необходим.

    Нагревание бетона для строительных работ зимой

    Зачем подогревать раствор

    Нагревательные термоматы

    Отрицательная температура отрицательно влияет на процесс гидратации или твердения бетонной смеси. Этот вид раствора состоит из цемента, песка, воды и гравия.

    В этой смеси именно вода является катализатором процесса затвердевания раствора. Но при отрицательных температурах влага замерзает, что ставит под угрозу не только процесс застывания раствора, но и дальнейшие строительные работы.

    Основная задача работ по разработке схемы подключения — как прогреть бетон при производстве бетонирования в зимний период для обеспечения оптимального температурного режима процесса застывания.

    Примечание! Если влага в растворе еще успевает кристаллизоваться, раствор уже ничего не спасет. Не стоит ждать оттепели, ошибочно полагая, что раствор приобретет необходимые характеристики, когда вода в нем растает.

    • Оптимальный температурный режим схватывания бетона без добавок и нагрева + 10 … + 20 градусов;
    • Бетонирование при температуре от -20 до +10 градусов заставит задуматься о том, как правильно прогреть бетон;
    • При температуре ниже -20 градусов все работы с раствором запрещены.

    Основные способы нагрева

    Прокладка нагревательного кабеля

    Существует три основных метода нагрева раствора в низкотемпературных условиях:

  • Проволока;
  • С кабелем;
  • Использование сварочного аппарата.
  • Расчет отопления

    Теперь, когда вы знаете, при какой температуре необходимо нагреть бетон, вам нужно выяснить, как рассчитать нагрев.

    Подобные расчеты по каждому методу должны учитывать следующие параметры:

    • Тип бетонной конструкции;
    • Общая площадь изделия, требующего обогрева;
    • Объем раствора;
    • Требуемая электрическая мощность.

    Нагревание раствора проводом

    На фото — пример прокладки провода

    Для реализации данного способа обогрева вам понадобится провод ПНСВ, цена на который невысокая.

    Этот провод состоит всего из двух конструктивных элементов:

  • Однопроволочный токопроводящий стальной провод округлой формы;
  • Изоляция из ПВХ или полиэтилена.
  • Этот метод основан на передаче тепла бетонной массе от нагретой проволоки. Нагрев самих проводов осуществляется с помощью трансформаторных подстанций с системой регулирования. Эта система позволяет в процессе работы с раствором регулировать температуру нагрева в зависимости от температуры окружающей среды.

    Нагревательный раствор с проволочной технологией

    В инструкции по подключению обогрева бетона предусмотрено выполнение следующих этапов работ:

  • Проволока прокладывается в конструкции до ее заливки раствором, чтобы она не соприкасается с опалубкой. Концы проволоки должны выступать из бетонной поверхности, чтобы можно было соединиться;
  • Для снятия концов нагревательных проводов используется метод пайки;
  • Консультации.Для сохранения теплового поля места пайки следует обернуть металлической фольгой.

  • Количество нагревательных проводов и длина каждого из них берется из расчетных и технологических карт;
  • Для обеспечения равномерной нагрузки проводится тестовая проверка нагревательной конструкции с помощью мегомметра;
  • Подача тока в провода осуществляется через понижающую трансформаторную подстанцию.
  • Расположение нагревательного провода

    Для реализации этого метода обязательно составление технологической карты, индивидуальной для каждой конструкции.

    Обогрев с помощью кабеля

    Преимущество обогрева этим методом в том, что нет необходимости использовать дополнительное оборудование. Кроме того, представленный способ не требует больших энергозатрат.

    Нагревательный раствор с кабелем


    Прокладка кабеля

    Процесс, который отвечает на вопрос о том, как нагреть бетон дома с помощью кабеля, состоит из следующих этапов:

    • Кабель находится в основании бетонной конструкции только перед заливкой раствора;
    • Кабель фиксируется крепежными элементами;
    • В процессе монтажа кабель не должен быть поврежден, а отдельные его участки не должны соприкасаться;
    • Кабель подключается через шкаф низкого напряжения.

    Кабельный нагревательный контур

    Примечание! При реализации этого метода необходимо разработать кабельную разводку и провести температурные испытания.

    Нагрев раствора с помощью сварочного аппарата

    Реализация метода с использованием сварочного оборудования

    Зная, при какой температуре нагревается бетон, можно также использовать сварочный аппарат для нагрева.

    Для реализации этого метода вам потребуется следующее оборудование и материалы:

    • Несколько единиц арматуры;
    • Лампы накаливания;
    • Термометр.

    Якорь в этом случае расположен параллельно цепи, состоящей из прямого и обратного проводов. Между ними размещают лампы накаливания, с помощью которых будут производиться измерения напряжения. Самый распространенный термометр используется для измерения температуры.

    Процесс затвердевания раствора довольно длительный и может занять около месяца. В процессе нагрева и застывания раствора конструкцию ни в коем случае нельзя заливать водой и подвергать воздействию холода.

    Этот метод применим, когда требуется нагрев небольших бетонных отливок и приемлемые погодные условия.

    Нагревание бетона зимой

    Зимой самый актуальный вопрос — как и при какой температуре нагревается бетон. Это связано с тем, что в это время чаще всего может наблюдаться явление кристаллизации воды в растворе, что исключает ее участие в химических реакциях, связанных с застыванием массы.

    Поэтому подогрев бетона зимой — очень важная процедура, которая может быть реализована следующими методами:

    • Введение в раствор антифриза;
    • Отопление методом «термос».

    Присадки к антифризу


    Присадки к антифризу

    Присадки к антифризу способны выдерживать экстремальные холода даже при температуре -30 градусов. Состав таких добавок может быть разным, но основной компонент — антифриз — вещество, препятствующее замерзанию воды.

    Любой строитель своими руками может добавить в раствор антифризы.

    Для железобетонных изделий или армирования полов лучше использовать добавки с добавкой нитритного или натриевого формата. Именно эти добавки обеспечат сохранение физических и химических свойств конструкции и станут антикоррозийной защитой железобетона при низких температурах.

    Консультации. Если после упрочнения таких монолитных конструкций необходимо просверлить отверстие или выровнять края, можно использовать такие методы, как алмазное сверление отверстий в бетоне или резка железобетона алмазными кругами.

    Метод термоса

    Суть метода заключается в размещении бетона в теплой обогреваемой опалубке, которая будет поддерживать температуру 20-25 градусов в течение всего периода твердения. Благодаря такому нагреву конструкция сохранит свою прочность.

    Консультации. Чтобы ускорить процесс застывания, можно в разогретую опалубку залить нагретый раствор.

    Наконец

    Заливка бетона зимой

    Нагревание бетонного раствора зимой является необходимым компонентом строительных работ.Способов нагрева бетонной массы может быть очень много, и выбор той или иной схемы должен производиться индивидуально для каждой конструкции в соответствии с ее основными параметрами.

    А видео в этой статье раскроет вам еще больше особенностей и нюансов процесса нагрева раствора для создания монолитных бетонных изделий.

    Температура бетона зимой — CARMIX USA

    Температура бетона зимой

    При работе с бетоном нужно уделять большое внимание всем деталям, особенно когда нужно заливать бетон в холодное время года.Всегда нужно подготовиться и подготовиться заранее, чтобы при получении и необходимости заливки бетона оказалось, что внезапно наступила зима.

    Мы подготовили несколько советов, как вести строительные работы в холодную погоду:

    • Мерзлый грунт — НИКОГДА не заливать бетон прямо в мерзлый грунт, лед или снег. Это обязательно вызовет проблемы после такой операции. Прежде всего, образование трещин после сжатия бетона и размораживания грунта.
    • Во-вторых, бетон будет затвердевать медленнее.Также на поверхности может образоваться корка, когда верхняя часть бетона затвердела, а нижняя — нет.
    • Если почва промерзшая, можно использовать мобильные автономные обогреватели. Они помогут завершить строительство в нужное время, независимо от погоды на улице. Утеплители поверхностей работают как система «теплый пол» только на открытом воздухе. Электрический нагрев бетона часто применяется на крупных строительных площадках, где технически возможно применение трансформаторов большой мощности (30-80 кВт).В действительности, когда электрические подстанции устарели, а мощности электрических сетей недостаточны, для частных застройщиков обогрев бетона в зимнее время является очень сложной и практически невыполнимой задачей.
    • Удалите весь лед и снег в том месте, где должна быть засыпана бетонная смесь. Также удалите стоячую воду, которая может вытесняться вместе с бетоном.
    • Нагрейте до 0 ° С все элементы и детали, контактирующие с бетонной смесью: стальную арматуру, грунт, инструменты и опалубку.Бетонное покрытие — самый простой и самый эффективный метод заливки бетона в зимнее время при температурах от 37 F до 27 F. Отверждение и твердение бетона — это химический процесс, сопровождающийся выделением тепла, когда цемент при взаимодействии с водой выделяет тепло. Очень важно беречь тепло. Недавно залитую бетонную конструкцию необходимо покрыть пленкой ПВХ или специальным изоляционным материалом как минимум за сутки до начала работ.
    • Подготовьте изоляционные материалы, даже если думаете, что морозов не будет.Также нужно позаботиться об освещении на стройплощадках и обустроить его, так как в зимнее время меньше солнечного света, а освещение пригодится при строительных работах.

    Температура бетона снизится к тому моменту, когда он будет доставлен к месту разгрузки. Ориентировочный расчет в час: температура бетона снизится на четверть разницы между температурами бетона и воздуха во время перевозки. Например, температура бетона 66 F, а температура воздуха 45 F.В течение часа, в течение которого доставляется бетон, его температура снизится на 39 F, и следует заливать бетон, имеющий 59 F.

    .

    Бетонирование для холодной погоды

    Погодные условия на стройплощадке — жаркие или холодные, ветреные или тихие, сухие или влажные — могут значительно отличаться от оптимальных условий, предполагаемых во время определения, проектирования или выбора бетонной смеси — или лабораторных условия, в которых хранятся и испытываются образцы бетона.Бетон можно укладывать в холодную погоду при условии принятия надлежащих мер предосторожности для смягчения негативного воздействия низких температур окружающей среды. Текущее определение Американского института бетона (ACI) для бетонирования в холодную погоду, как указано в ACI 306, — это «период, когда более трех дней подряд средняя дневная температура воздуха опускается ниже 40 градусов по Фаренгейту и остается ниже 50 градусов по Фаренгейту еще дольше. чем половина любого 24-часового периода ». Это определение потенциально может привести к проблемам с замерзанием бетона в раннем возрасте.

    Весь бетон должен быть защищен от замерзания до тех пор, пока он не достигнет минимальной прочности 500 фунтов на квадратный дюйм (psi), что обычно происходит в течение первых 24 часов. Если бетон замерзает, пока он еще свежий или до того, как он наберет достаточную прочность, чтобы противостоять расширяющим силам, связанным с замерзающей водой, образование льда приводит к разрушению матрицы цементного теста, вызывая непоправимую потерю прочности. Раннее замораживание может привести к снижению предела прочности до 50%.Когда бетон достигает прочности на сжатие около 500 фунтов на квадратный дюйм, обычно считается, что он обладает достаточной прочностью, чтобы противостоять значительному расширению и повреждению в случае замерзания. Если температура воздуха во время укладки бетона ниже 40 градусов по Фаренгейту и ожидаются отрицательные температуры в течение первых 24 часов после укладки, следует учитывать следующие общие вопросы:

    Начальная температура бетона при поставке

    В холодную погоду может потребоваться нагреть один или несколько бетонных материалов (воду и / или заполнители), чтобы обеспечить надлежащую температуру бетона при поставке.Из-за количества и теплоемкости цемента использование горячего цемента не является эффективным методом повышения начальной температуры бетона.

    Защита при укладке, укреплении и отделке бетона

    Воздействие на бетон холодной погоды увеличит время, необходимое для достижения начального схватывания, что может потребовать более длительного присутствия отделочных бригад. В зависимости от фактической температуры окружающей среды для защиты бетонного основания может потребоваться использование ветрозащитных экранов, ограждений или дополнительного обогрева.Также может быть целесообразно отрегулировать состав бетонной смеси с учетом влияния температуры окружающей среды на время схватывания. Это может потребовать увеличения содержания цемента, использования ускоряющей химической добавки или того и другого.

    Ветрозащитные полосы защищают бетон и строительный персонал от сильного ветра, вызывающего перепады температуры и чрезмерное испарение. Обычно достаточно высоты шести футов. Ветрозащитные полосы могут быть выше или короче в зависимости от ожидаемой скорости ветра, температуры окружающей среды, относительной влажности и температуры укладки бетона.

    Обогреваемые шкафы очень эффективны для защиты бетона в холодную погоду, но, вероятно, являются самым дорогим вариантом. Ограждения могут быть из дерева, брезента или полиэтилена. Также доступны сборные корпуса из жесткого пластика.

    В бетонных конструкциях для холодных погодных условий используются три типа нагревателей: прямые, непрямые и водяные. Чтобы избежать карбонизации свежих бетонных поверхностей, следует использовать обогреватели косвенного нагрева. Если бетон не подвергается прямому воздействию обогревателя или выхлопных газов, то подойдет обогреватель прямого нагрева.Следует проявлять осторожность, чтобы гарантировать, что рабочие не подвергаются чрезмерному воздействию окиси углерода каждый раз, когда внутри ограждения используется обогреватель. Гидравлические системы передают тепло путем циркуляции раствора гликоля / воды в замкнутой системе труб или шлангов. Типичные применения для гидравлических систем включают оттаивание и предварительный нагрев основания и зоны нагрева, которые слишком велики, чтобы их можно было использовать в ограждении.

    Отверждение для получения качественного бетона

    Для отверждения требуется не только соответствующая влажность, но и соответствующая температура.Температура бетона при укладке должна быть выше 40 градусов по Фаренгейту с использованием методов, описанных выше, однако продолжительность нагрева зависит от типа обслуживания бетона, от одного дня для высокопрочного бетона, который не подвергается замерзанию. -оттапливают события во время эксплуатации до 20 дней и более для бетонного элемента, который в раннем возрасте будет нести большие нагрузки. В конструкциях, которые будут нести большие нагрузки в раннем возрасте, температура бетона должна составлять не менее 50 градусов по Фаренгейту, чтобы обеспечить снятие опалубки и опалубки и нагрузку на конструкцию.

    Ни в коем случае нельзя допускать замерзания бетона в течение первых 24 часов после его укладки. Поскольку гидратация цемента является экзотермической реакцией, бетонная смесь выделяет некоторое количество тепла самостоятельно. Защита этого тепла от выхода из системы с помощью полиэтиленовой пленки или изоляционных покрытий может быть всем, что требуется для хорошего качества бетона. Более суровые температуры могут потребовать дополнительного обогрева.

    Бетон, сохраненный в форме или покрытый изоляцией, редко теряет достаточно влаги при температуре от 40 до 55 градусов по Фаренгейту), чтобы ухудшить отверждение.Однако высыхание из-за низкой зимней влажности и обогревателей, используемых в вольерах, вызывает беспокойство. Рекомендуется оставлять формы на месте как можно дольше, потому что они помогают более равномерно распределять тепло и помогают предотвратить высыхание бетона. Острый пар, выпущенный в ограждение вокруг бетона, является отличным методом отверждения, поскольку он обеспечивает как тепло, так и влагу. Жидкие мембранообразующие составы можно также использовать в отапливаемых помещениях для раннего отверждения бетонных поверхностей.

    Также важно предотвратить быстрое охлаждение бетона по окончании периода нагрева.Внезапное охлаждение бетонной поверхности при теплом помещении может вызвать термическое растрескивание. Методы постепенного охлаждения бетона включают в себя ослабление форм при сохранении покрытия пластиковым листом или изоляцией, постепенное уменьшение нагрева внутри корпуса или отключение тепла и обеспечение медленного уравновешивания корпуса с температурой окружающей среды. Для массивных конструкций может потребоваться несколько дней или даже недель постепенного охлаждения, чтобы снизить вероятность термического растрескивания.

    Лучшие практики по установке и проверке сухих распределительных и силовых трансформаторов

    % PDF-1.5 % 98 0 объект >>> эндобдж 140 0 объект > поток Ложь 11.08.582018-10-31T04: 01: 19.996-04: 00 Библиотека Adobe PDF 15.0Eatond2de15e7509994f03b05f40b833cc8ba6d9d4a87558063трансформаторы, сухого типа, распределение, питание, установка, проверка, интеллектуальное лидерство, техническая документация Adobe PDF Library 13.0 -20T15: 49: 38.000-06: 002018-02-20T16: 49: 38.000-05: 002018-02-20T12: 56: 26.000-05: 00application / pdf2018-12-18T16: 40: 27.397-05: 00

  • Eaton
  • Передовой опыт монтажа и проверки сухих распределительных и силовых трансформаторов
  • трансформаторы
  • сухого типа
  • распределение
  • мощность
  • установка
  • осмотр
  • лидерство в мысли
  • Белая книга
  • Передовой опыт монтажа и проверки сухих распределительных и силовых трансформаторов
  • xmp.Идентификатор: 87e4e1de-7c4e-4c09-8184-9354d9a10913adobe: docid: indd: bd8cd452-d1c1-11dd-9c96-9af8a6233d4aproof: pdfuuid: cd4a69de-ea7e-47e9-8184-bd5dd-ea7e-47e9e2e4e-1d08a-1d08e-1d08a1-bd5a-1d08a1-bd5e-1d08a-1d08e-1d08a-1d08a1-bd5a-1 docid: indd: bd8cd452-d1c1-11dd-9c96-9af8a6233d4adefaultxmp.did: 47e51c2e-3939-400d-b540-5e709229dc01
  • преобразовано Adobe InDesign CC 13.0 (приложение для Macintosh) 2018-02-20T12: 56: 26from indesign к приложению / pdf /
  • EATON: классификация продукции / системы распределения-управления средним напряжением / трансформаторы среднего напряжения / трансформаторы общего назначения с вентиляцией среднего напряжения
  • eaton: ресурсы / маркетинговые ресурсы / официальные документы
  • eaton: language / en-us
  • eaton: страна / северная америка / сша
  • eaton: вкладки поиска / тип содержимого / ресурсы
  • конечный поток эндобдж 137 0 объект > эндобдж 94 0 объект > эндобдж 99 0 объект > / ExtGState> / Font> / ProcSet [/ PDF / Text / ImageC] / XObject >>> / Rotate 0 / TrimBox [0.0 0,0 612,0 792,0] / Тип / Страница >> эндобдж 1 0 объект > / ExtGState> / Font> / ProcSet [/ PDF / Text / ImageC] / XObject >>> / Rotate 0 / TrimBox [0.0 0.0 612.0 792.0] / Type / Page >> эндобдж 10 0 obj > / ExtGState> / Font> / ProcSet [/ PDF / Text / ImageC] / XObject >>> / Rotate 0 / TrimBox [0.0 0.0 612.0 792.0] / Type / Page >> эндобдж 16 0 объект > / ExtGState> / Font> / ProcSet [/ PDF / Text / ImageC] / XObject >>> / Rotate 0 / TrimBox [0.0 0.0 612.0 792.0] / Type / Page >> эндобдж 24 0 объект > / ExtGState> / Font> / ProcSet [/ PDF / Text / ImageC] / XObject >>> / Rotate 0 / TrimBox [0.0 0,0 612,0 792,0] / Тип / Страница >> эндобдж 33 0 объект > / ExtGState> / Font> / ProcSet [/ PDF / Text / ImageC] / XObject >>> / Rotate 0 / TrimBox [0.0 0.0 612.0 792.0] / Type / Page >> эндобдж 43 0 объект > / ExtGState> / Font> / ProcSet [/ PDF / Text / ImageC] / XObject >>> / Rotate 0 / TrimBox [0.0 0.0 612.0 792.0] / Type / Page >> эндобдж 52 0 объект > / ExtGState> / Font> / ProcSet [/ PDF / Text] / XObject >>> / Rotate 0 / TrimBox [0.0 0.0 612.0 792.0] / Type / Page >> эндобдж 53 0 объект [54 0 R 55 0 R] эндобдж 56 0 объект > поток HW ے} W # Zbq-RjWZ9v9 # q * TjIxq1 ֛ $ ֑ 8 UK>} tϓ> xb ‘| {6ěrfr / b- :.; q-xaiC.mC8LZ4 ݕ L,: g # X | ΗO85 |> 83NY + * I {(+ ٶ r 缐> b7 * E] wwE4GNƃs% + YadJD2JUCĔ2syW & / X1KB ֢> (f] hEB @ lIBYmq ٫ + qJ4! C {Ј, 3DH5GrxLuhLl2M +% = (5h- # b: QKoa%, oǒ3Ve, nYVϓ ~ 9 / mD, 900, nYVϓ ~ / mD, 900, nYVϓ ~ / mD Холод слишком холоден?

    0


    Эксперты сходятся во мнении, что лучшая температура для заливки бетона составляет 50-60 ° F. Необходимые химические реакции, которые затвердевают и укрепляют бетон, значительно замедляются при температуре ниже 50 ° F и практически отсутствуют при температуре ниже 40 ° F. Даже когда дневные температуры находятся в удовлетворительном диапазоне, схватывание бетона в зимнее время создает риски, которые могут привести к получению слабого, неадекватного бетона.Если в ночное время температура опускается ниже нуля, вода в бетоне замерзает и расширяется, вызывая трещины. Кроме того, если температура опускается ниже 40 ° F (но не замерзает) в течение установленного времени, бетону потребуется гораздо больше времени для достижения необходимой прочности. Однако, если принять правильные меры, бетон все равно можно успешно укладывать даже в самые холодные месяцы года.

    Что нужно учитывать при бетонировании в холодную погоду

    Прежде чем приступить к бетонному проекту в холодную погоду, важно определить какие-либо особые требования к прочности или соображения.Это поможет вам составить график заливки и определить, какие стратегии вы будете использовать, чтобы сохранять окружающую среду и материалы в тепле. Преобладающая проблема, с которой вы столкнетесь во время зимнего бетонного проекта, — это обеспечить схватывание бетона до того, как он подвергнется воздействию отрицательных температур. При планировании вашего будущего проекта вы можете принять во внимание следующие предложения:

    • Используйте обогреватели для размораживания мерзлой земли, снега или льда.
    • Для замешивания цемента используйте горячую воду.
    • Храните сухие материалы в сухом, теплом месте.
    • Используйте продукты, предназначенные для быстрого схватывания. В холодную погоду эти продукты схватываются не так быстро, как указано в инструкции, но затвердевают быстрее, чем обычные материалы.
    • Используйте добавки, ускоряющие время схватывания. Соблюдайте осторожность; если добавки содержат хлорид кальция, любая арматура или металлическая проволочная сетка в бетоне ржавеют и вызывают растрескивание бетона.
    • Используйте дополнительный цемент (обычно 100 фунтов / куб. Ярд), чтобы сделать реакцию более горячей и вызвать более быстрое увлажнение бетона.
    • Помните, что вам все равно нужно подождать, пока не испарится стравливаемая вода. Попадание воды на поверхность во время отделки ослабит поверхность. Кровотечение начинается позже и длится дольше в холодную погоду; вы можете использовать ракель или пылесос, чтобы быстро удалить воду.
    • Подождите, пока бетон не достигнет желаемой прочности, чтобы удалить любой каркас. Если каркас будет удален слишком рано, бетон будет поврежден, и поверхность может обрушиться.

    Поддержание идеальной температуры

    После выполнения приведенных выше предложений важно подумать о том, как вы будете поддерживать правильную температуру бетона в процессе отверждения.Бетон должен выдерживать температуру выше 50 ° F в течение примерно 48 часов для протекания правильных химических реакций. Двумя популярными вариантами, используемыми при отверждении бетона в холодную погоду, являются отапливаемые корпуса и утепленные одеяла. При использовании ограждения убедитесь, что конструкция является ветро- и водонепроницаемой. Кроме того, убедитесь, что обогреватель имеет надлежащую вентиляцию. Обогреватели вызывают повышение содержания углекислого газа, что может вызвать карбонизацию поверхности бетона.

    Узнайте больше о покрытиях для отверждения бетона

    Похожие сообщения

    Что такое Powerblanket? »

    Добро пожаловать в Powerblanket Семья Powerblanket начала свой путь еще в 2005 году.

    Добавить комментарий

    Ваш адрес email не будет опубликован. Обязательные поля помечены *
